6月13日最近の現場の様子トイレ改修工事ダイジェスト

トイレの改修工事です。

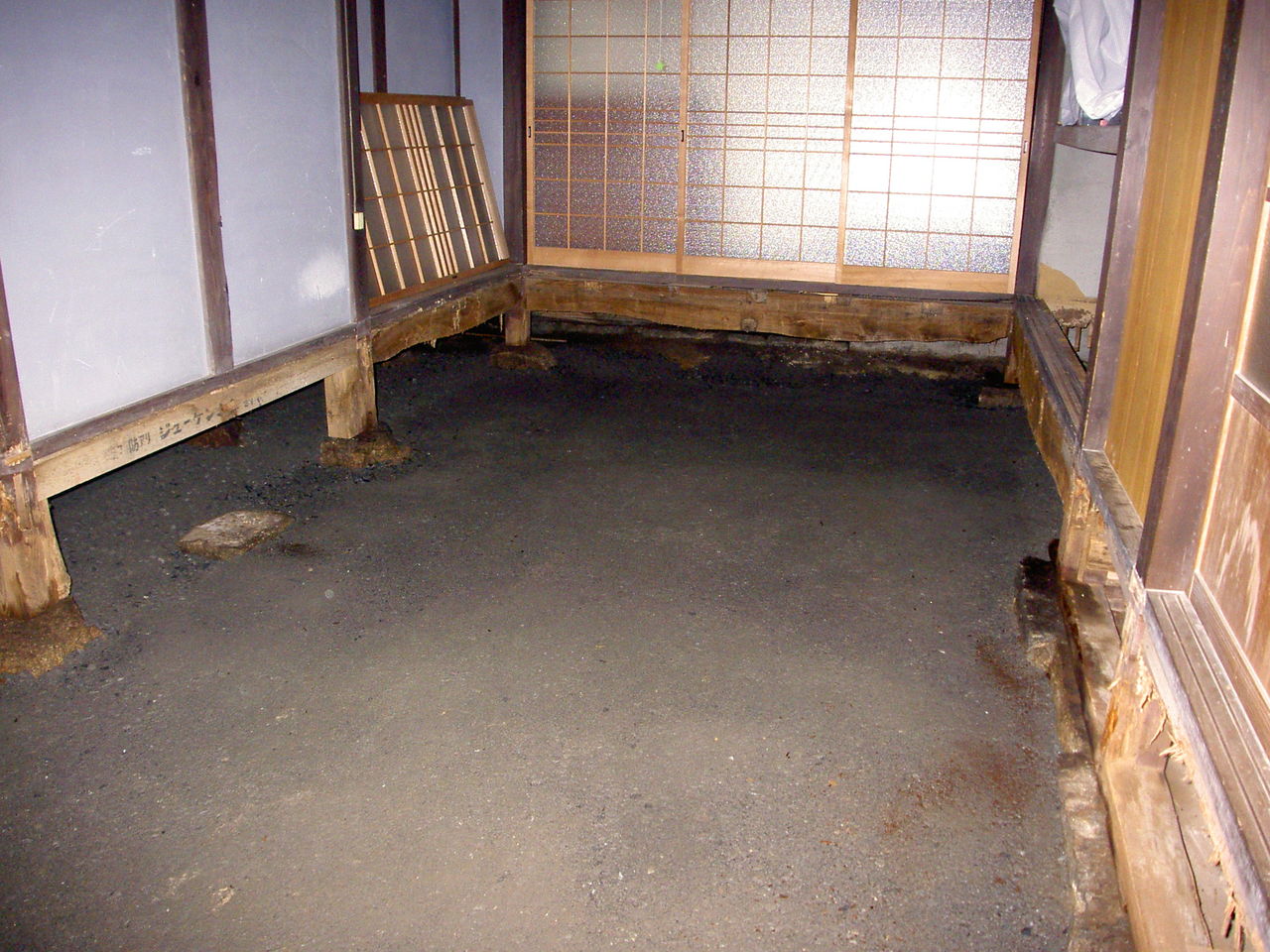

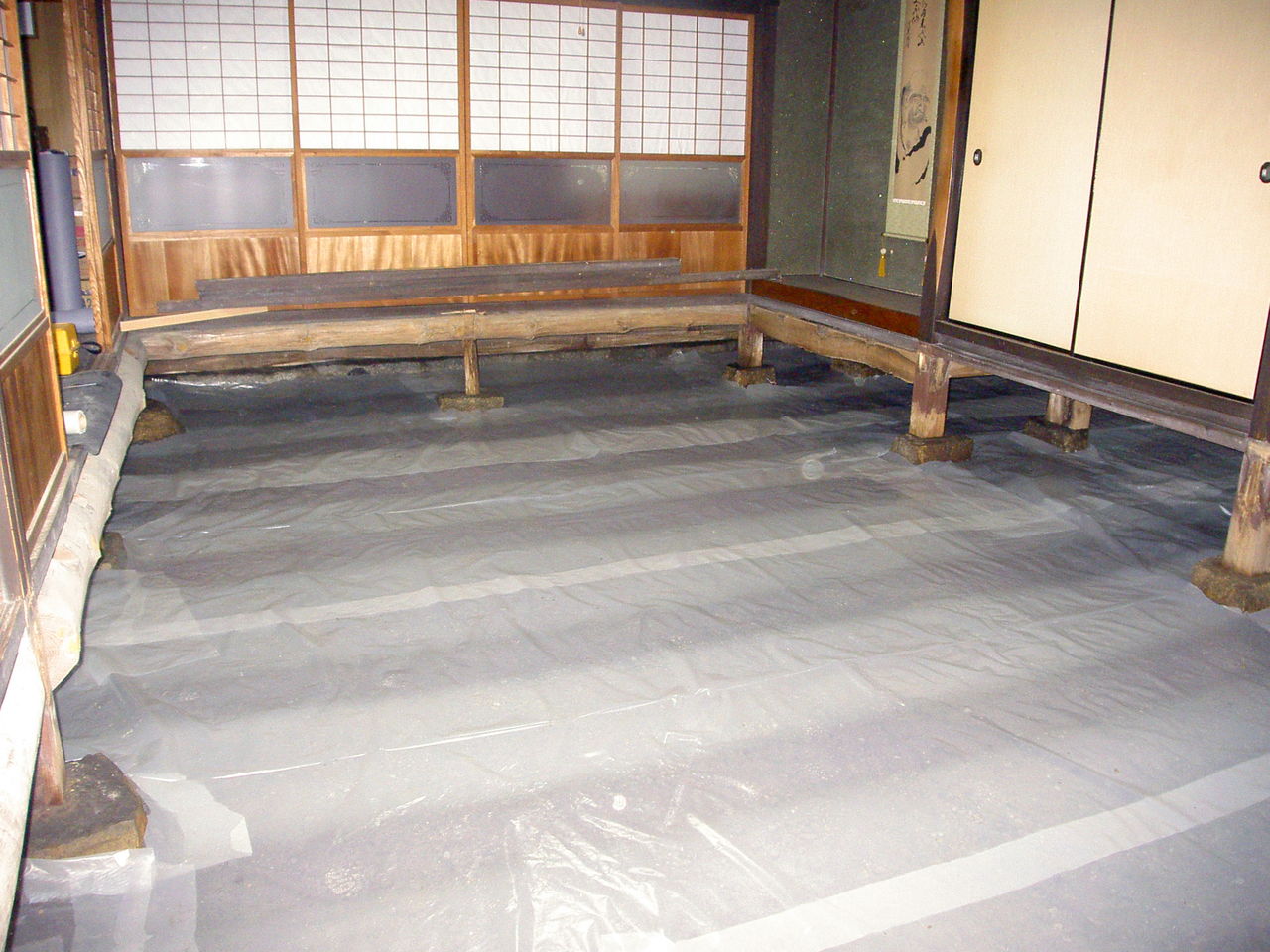

着工前の様子です。

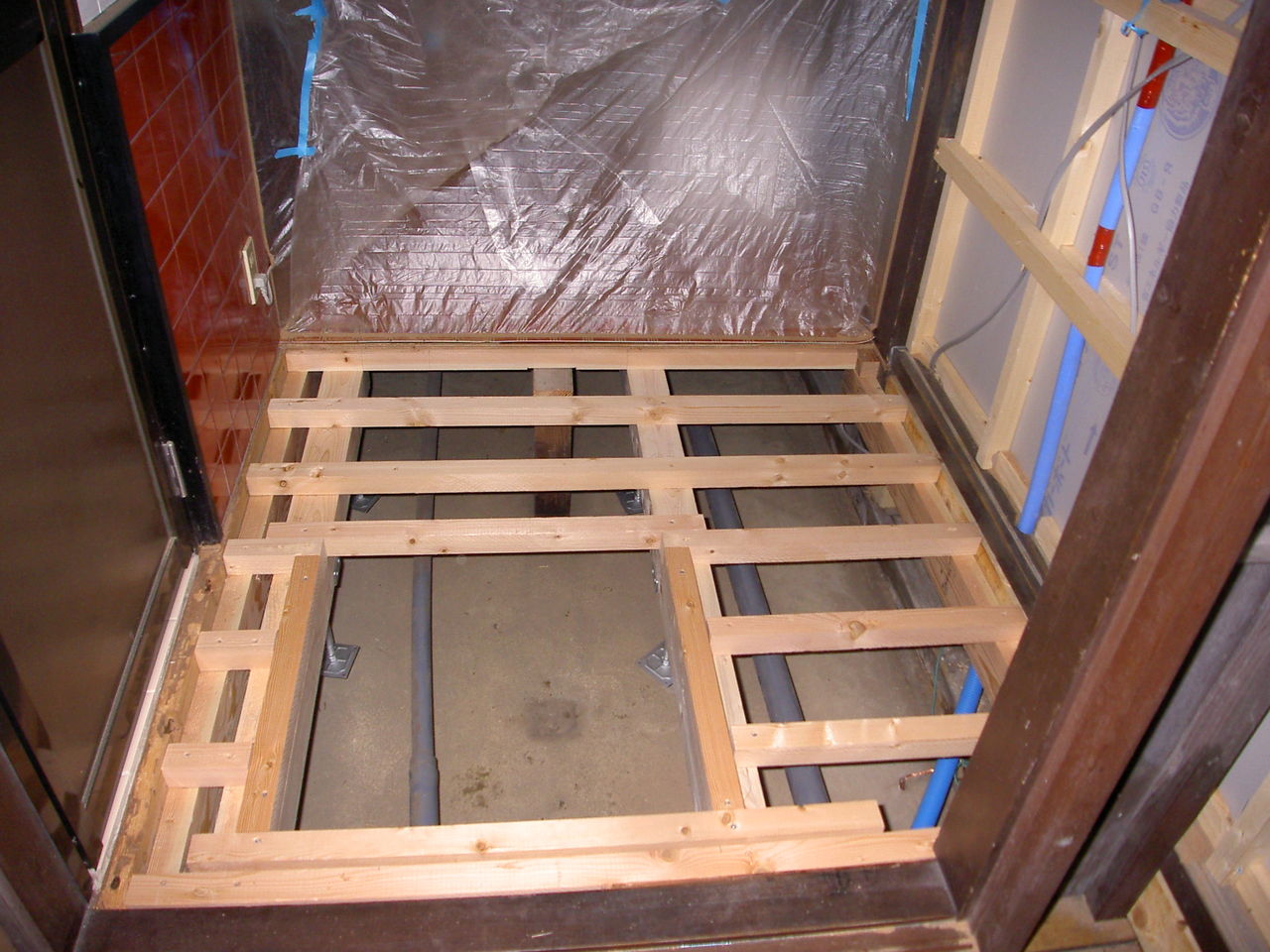

兼用便器で腰までタイル貼りその上の壁はラスボード下地綿壁仕上です。天井も解体します。

P6090712

解体の前に玄関・廊下などに傷つけないように養生をします。また、ホコリが他の部屋に飛散しないようポリシーとなどで遮断します。
P6090714

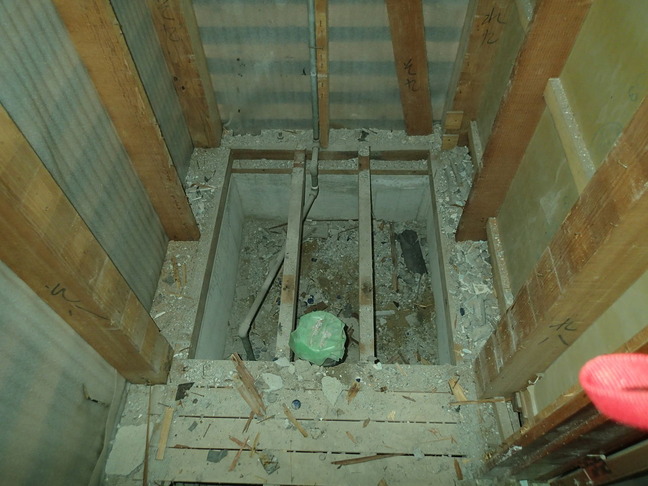

解体もほぼ終了です。

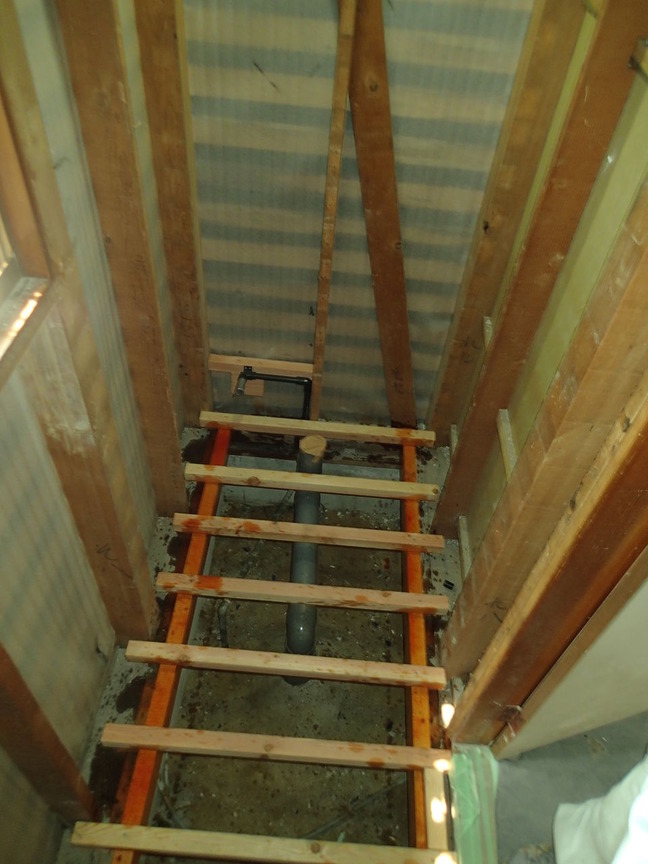

P6090717

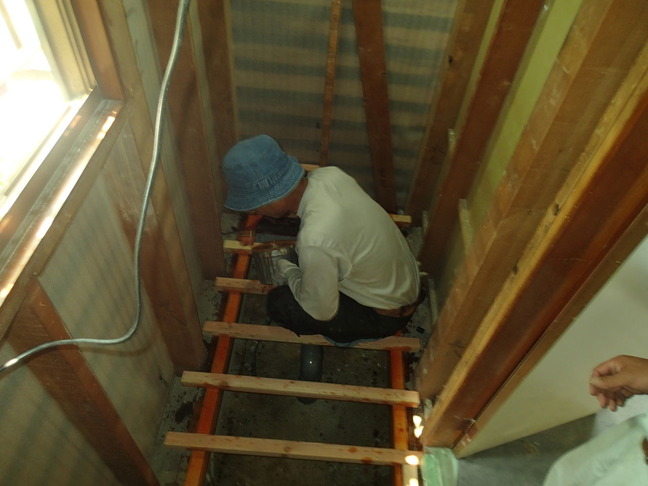

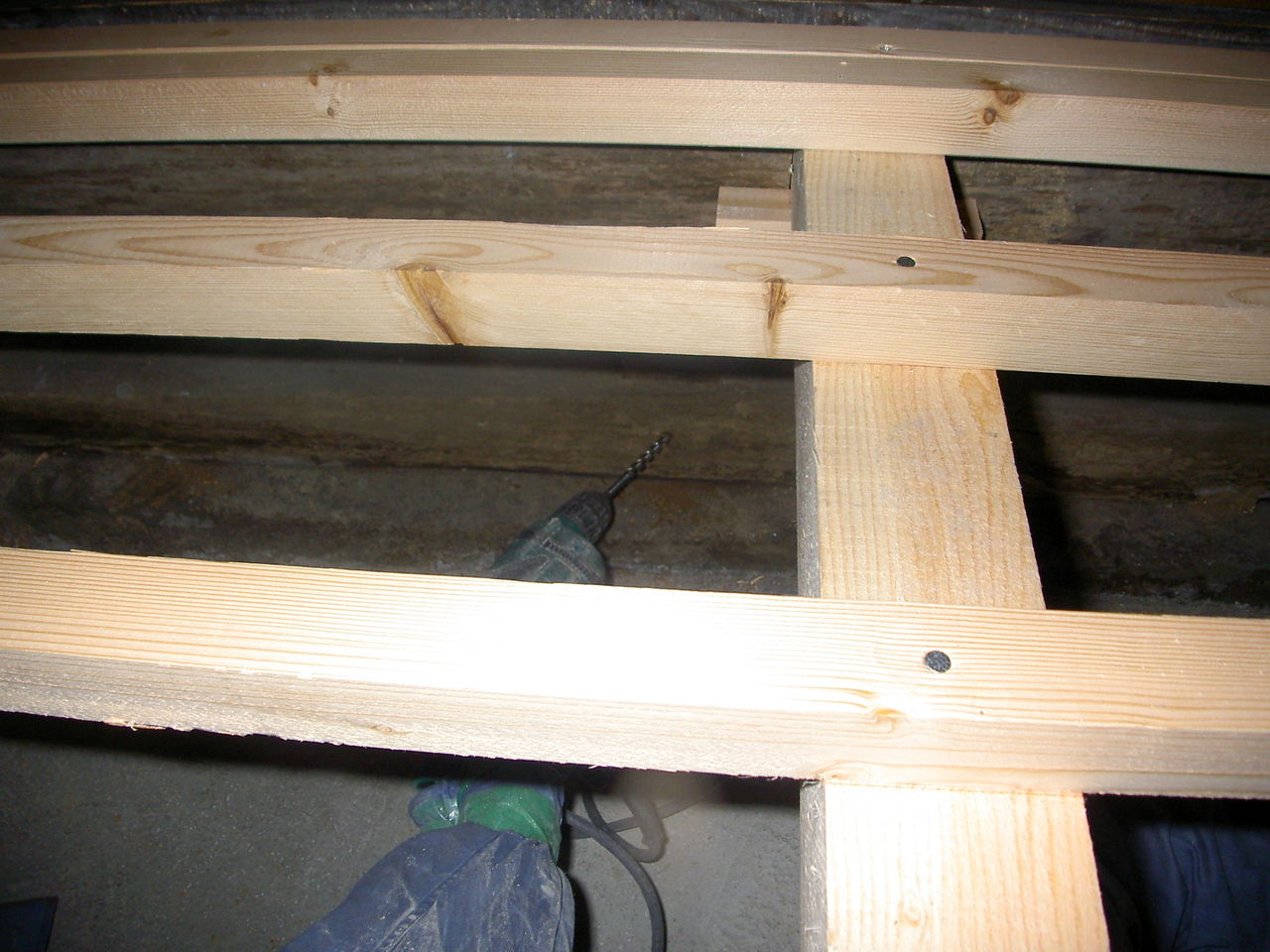

床下地の木取りに防蟻・防腐剤を塗布している様子です。
P6090726

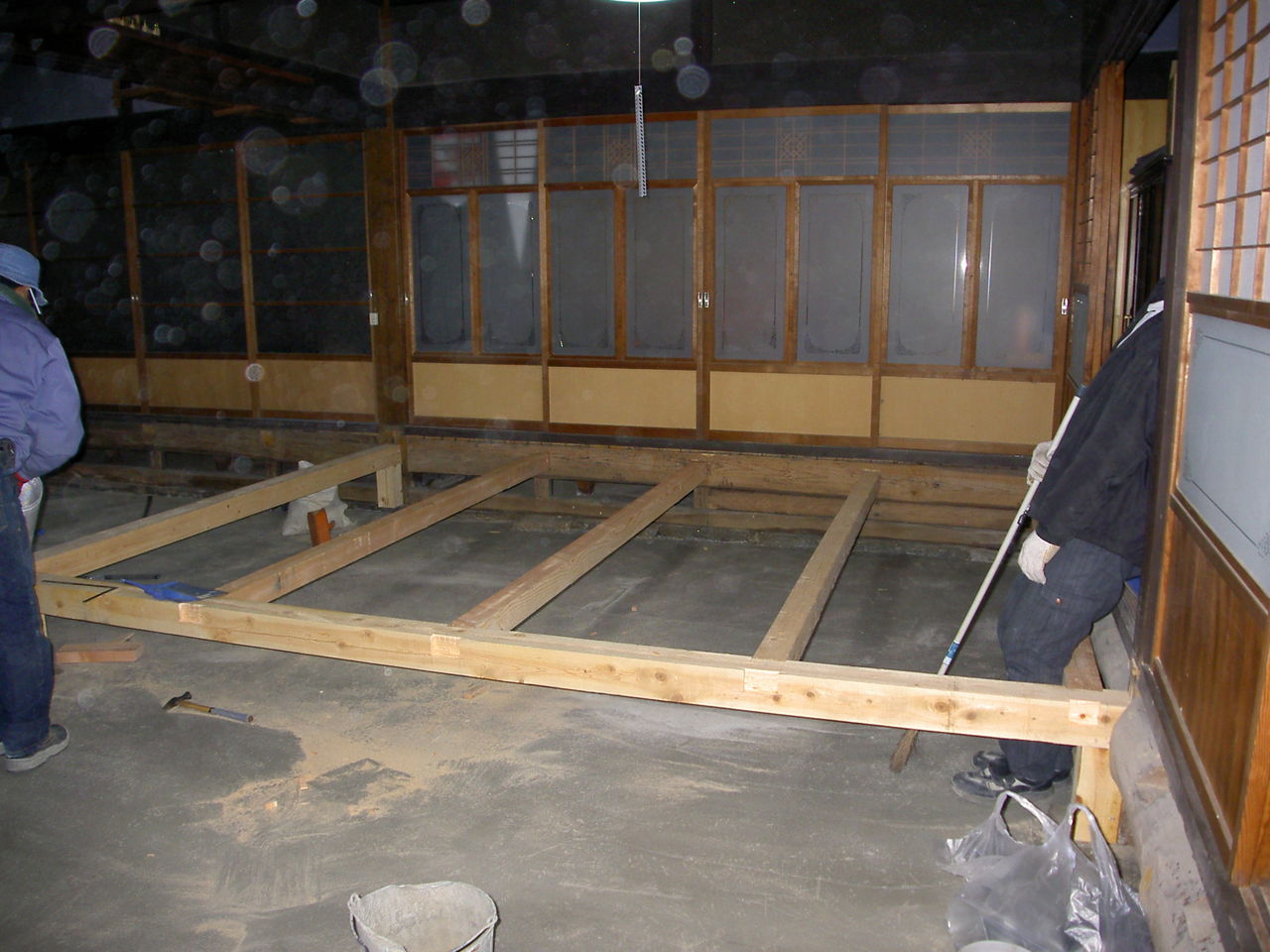

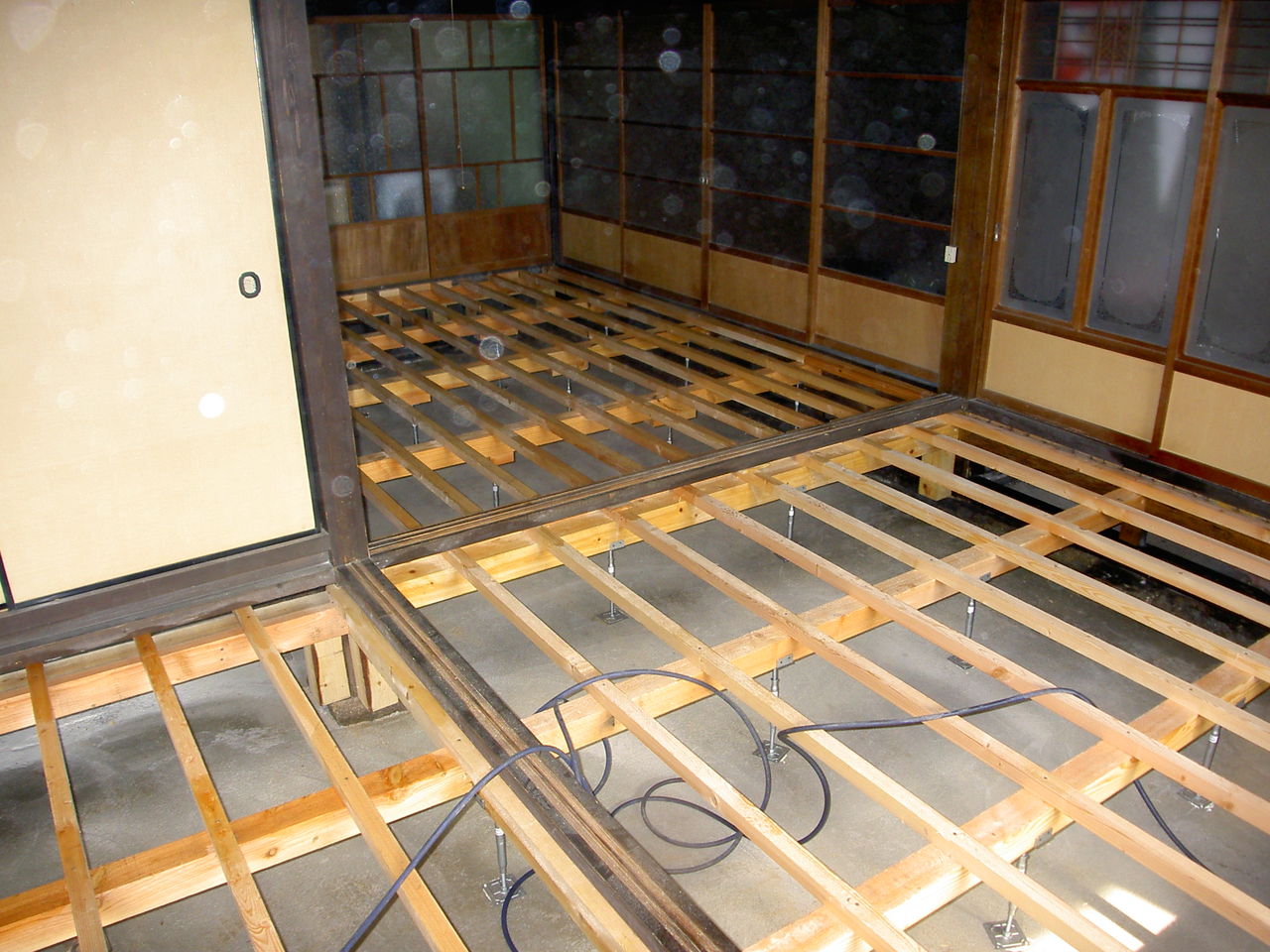

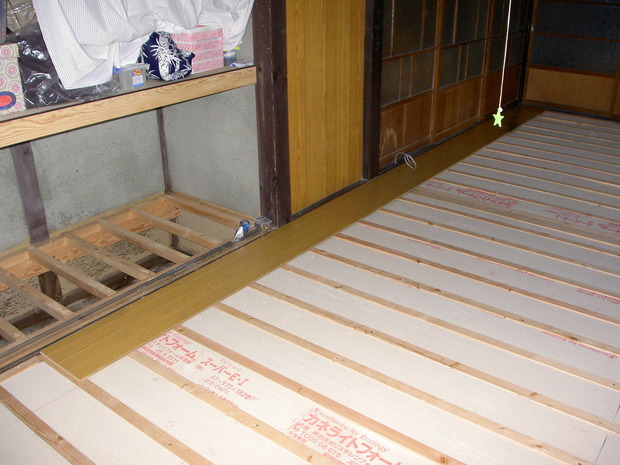

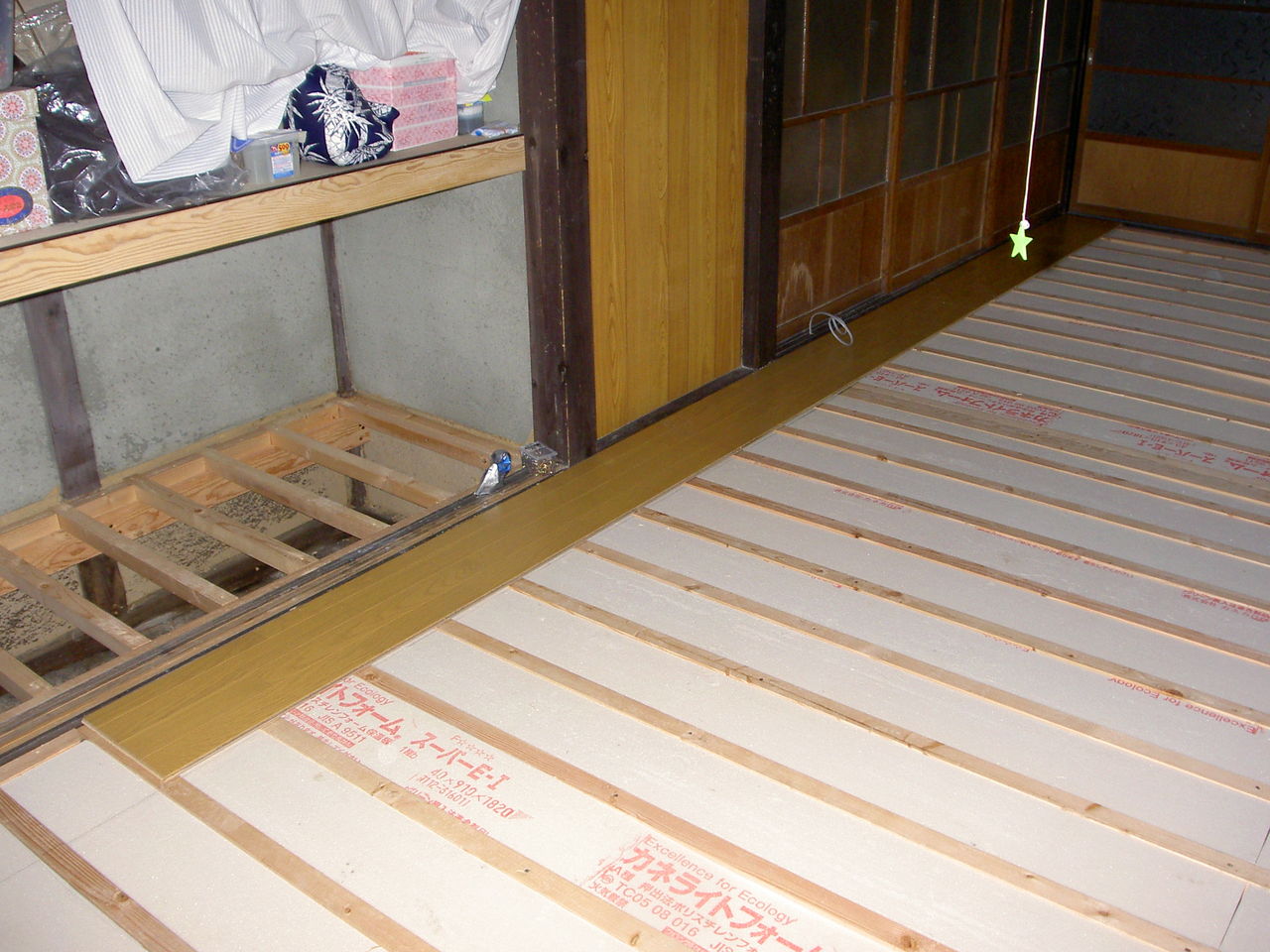

床下地完了です。

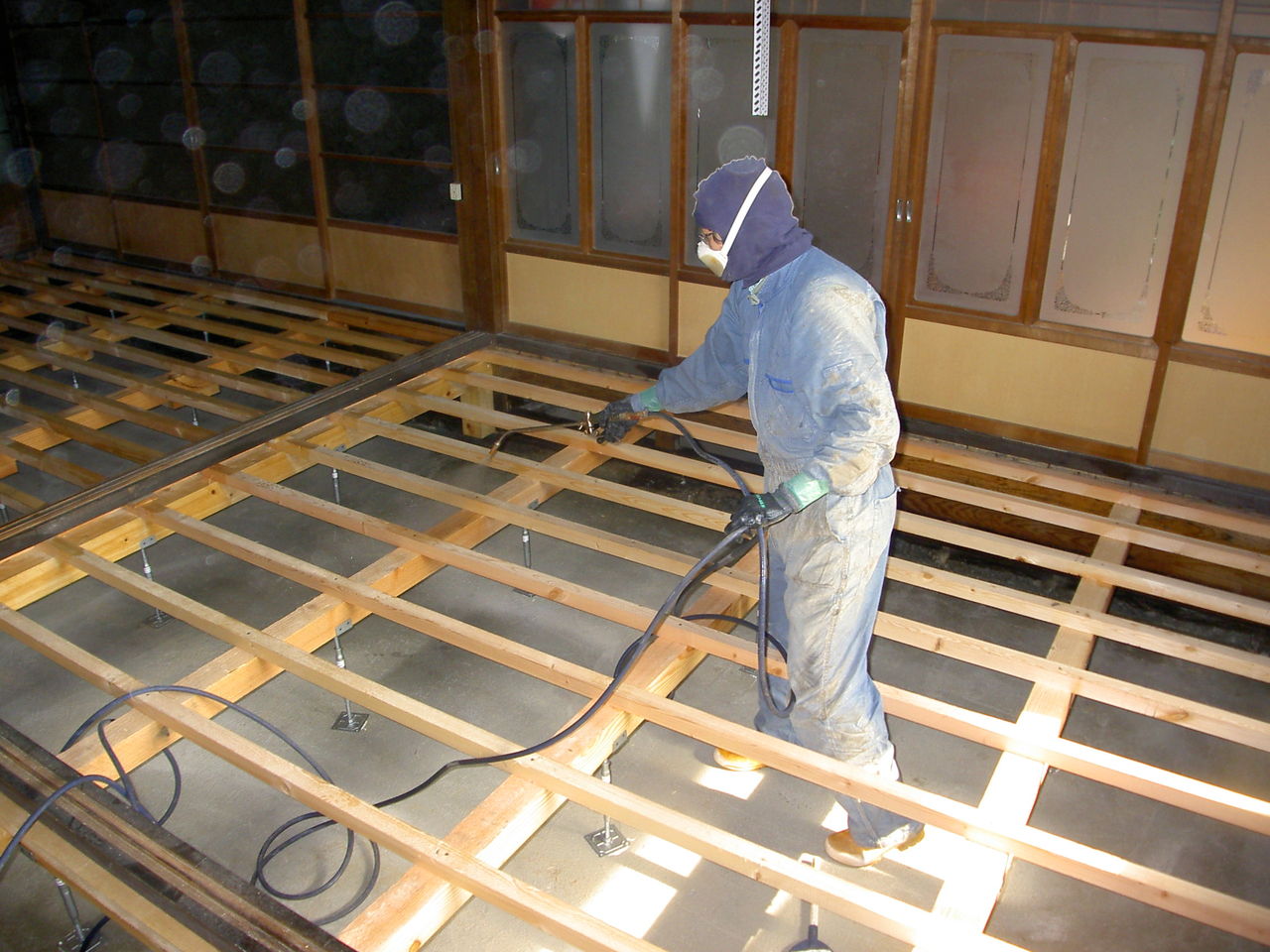

大工さんが床下地を施工している間に給水・排水の配管を設備屋さんが施工します。
水周りの改修工事は狭い部屋に多くの職種の職人さんが同時に入るので、交通整理がなかなか大変です。

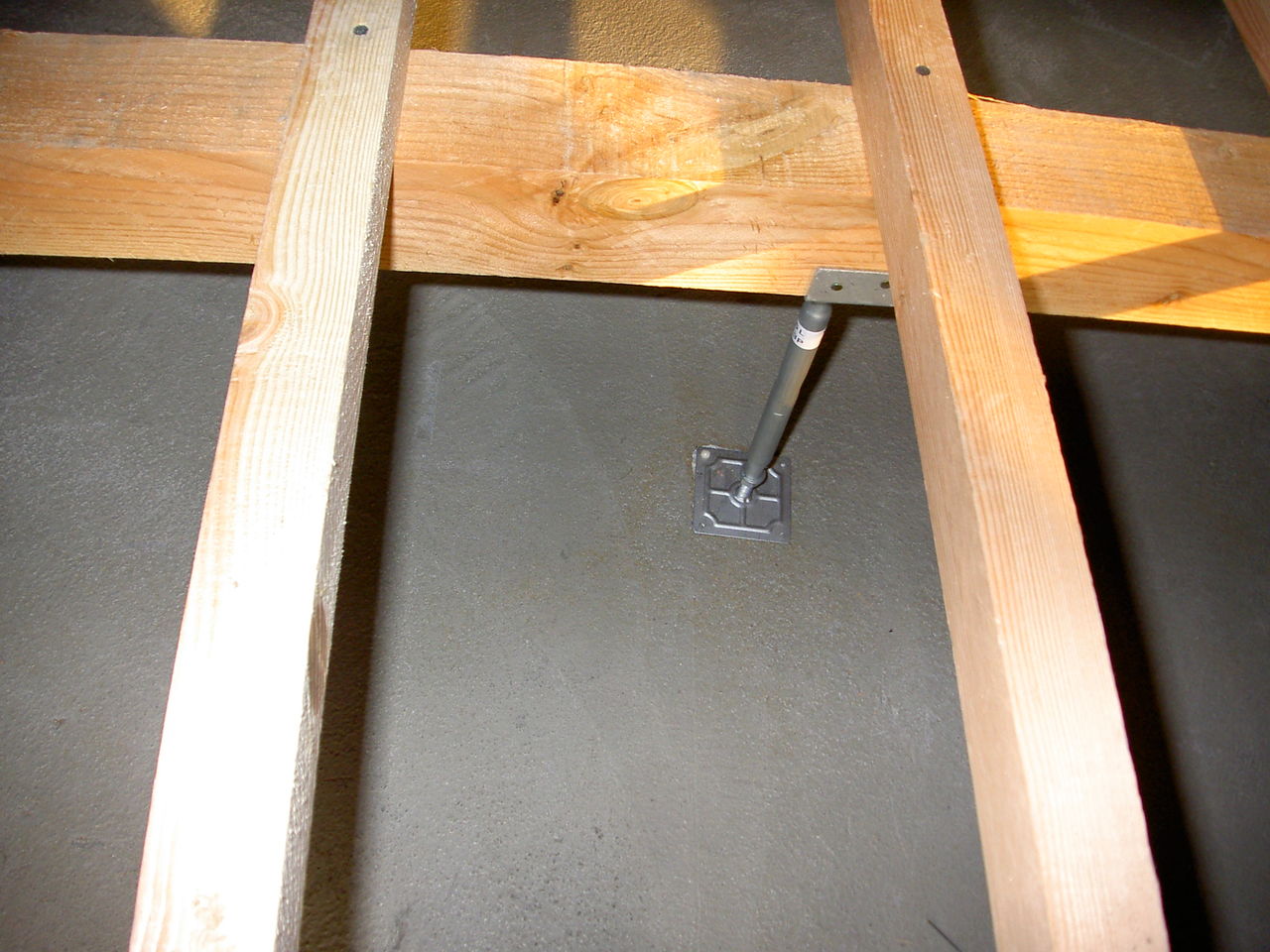

床下地は根太間隔7寸5分(約227mm)で施工しています。
P6090736

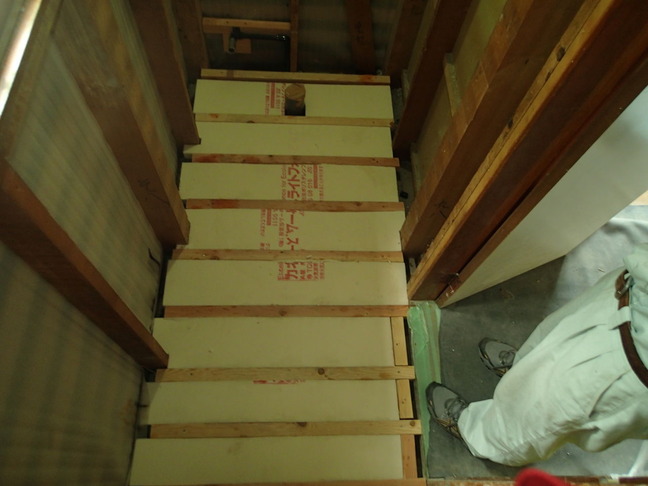

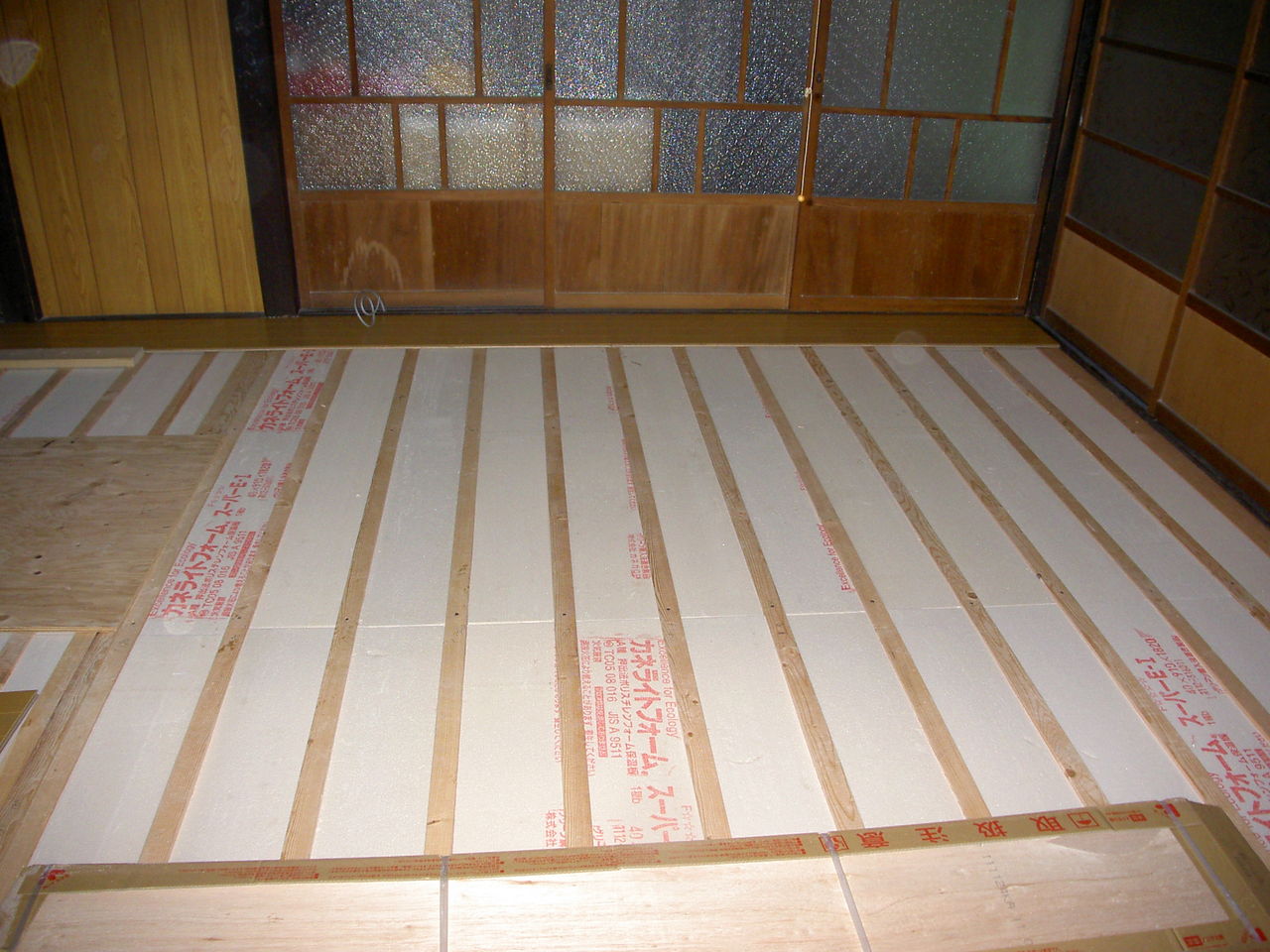

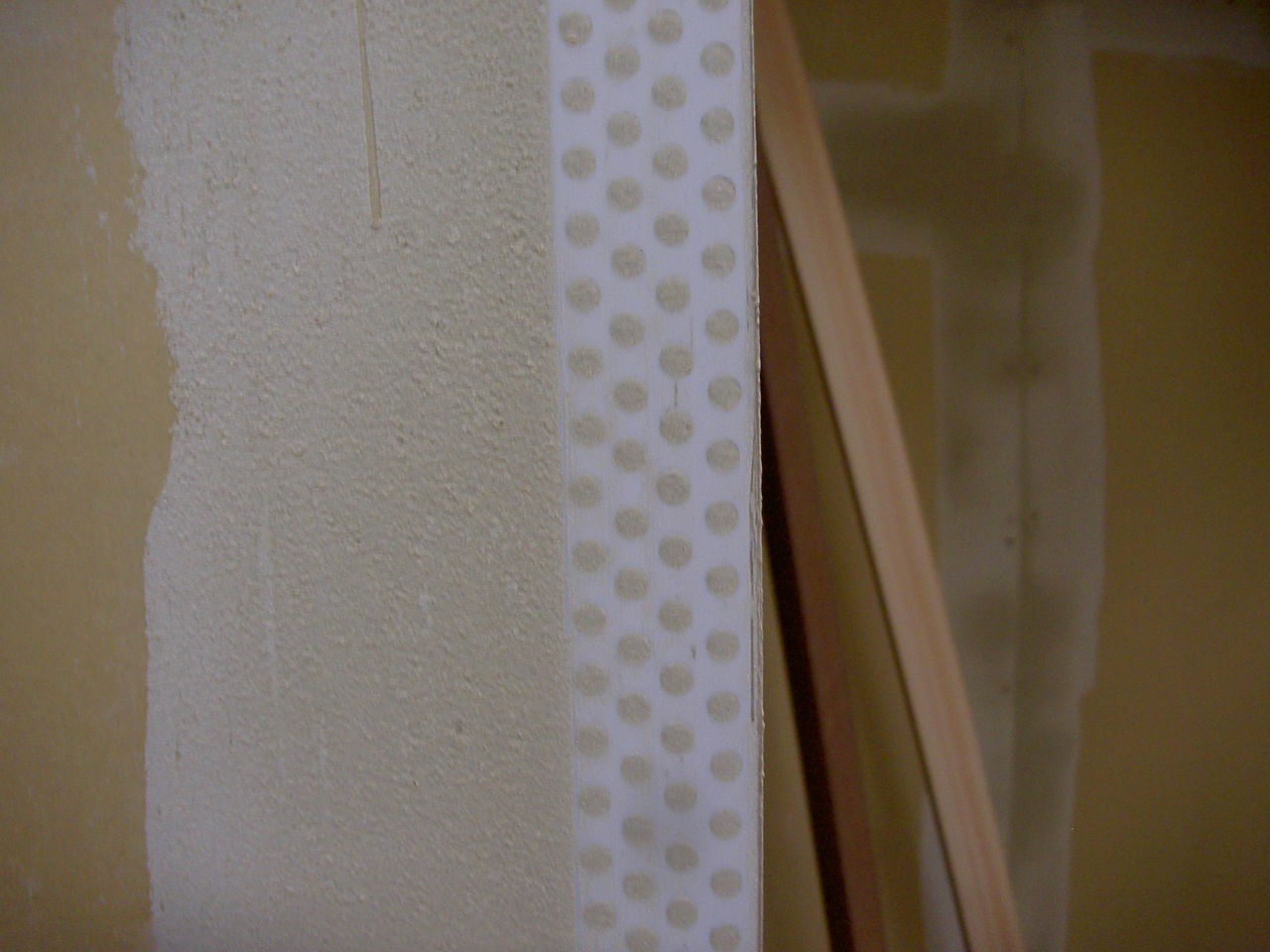

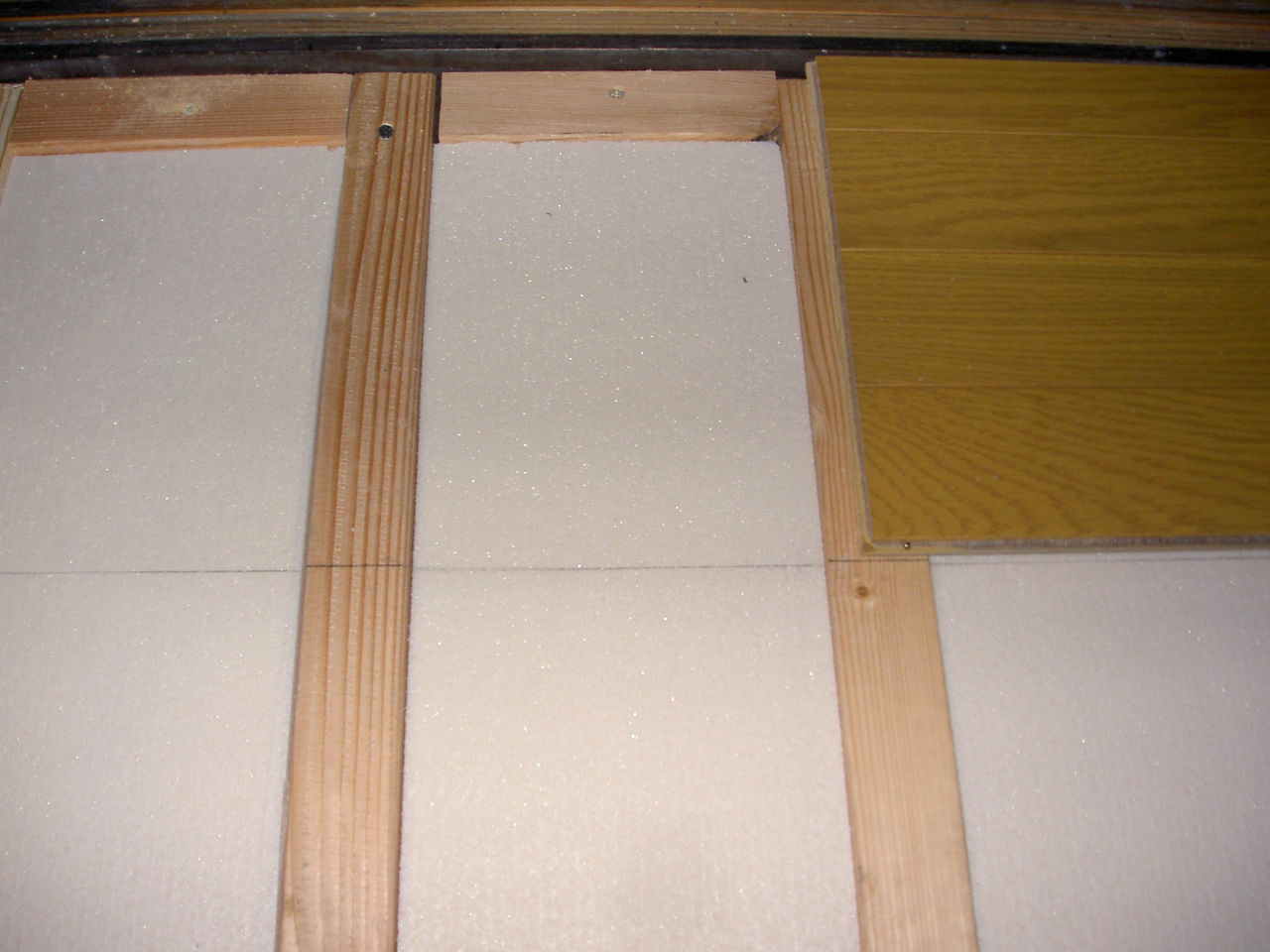

床断熱材を施工したところです。厚さは45mmです。
P6090737

1日目の作業終了時の様子です。

床パネルを施工して足場が良くなったところで天井を施工します、その前に電気工事を施工します、それから壁断熱材のグラスウール施工して壁パネルを張ります。

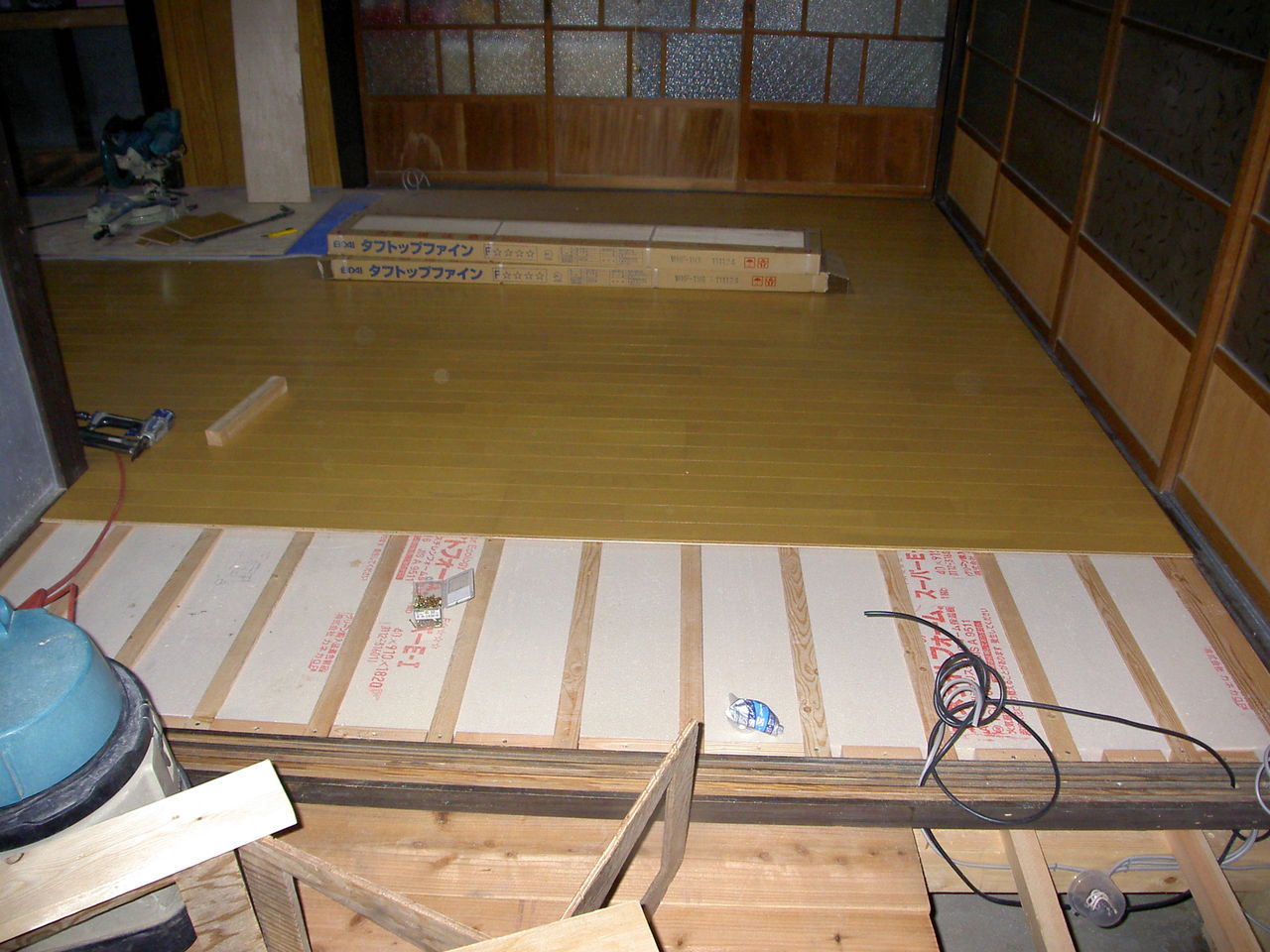

P6100744

2日目の作業終了じの様子です。

木工事の終了です。
P6120761

3日目はクロス工事です。
朝8:30頃から工事に取り掛かって夕方の3:00頃にはクロス及びクッションフロアーの施工は完了しました。
その後便器とかの器具付けも時間的には可能ですが、クロスの糊が乾く前に器具をつけたりすると よくビスを締めたりするときにクロスが捩れたり、クッションフロアーと壁との取合いに施してあるコーキングを傷めたりすることがあるので、時間に余裕のある現場では一晩養生して明日取付をします。
P6130775

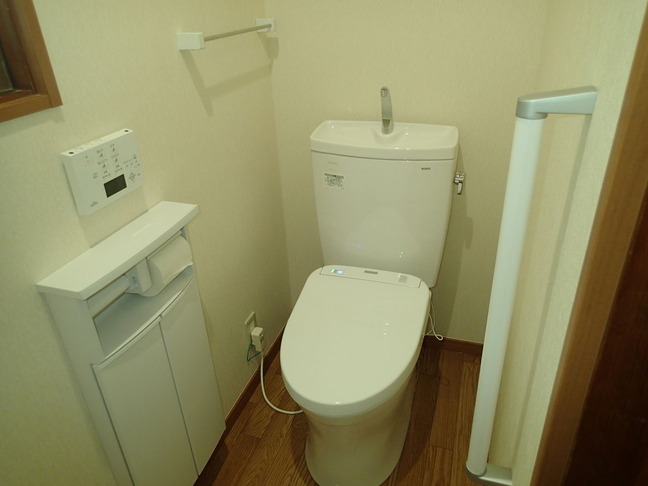

4日目工事完了です。

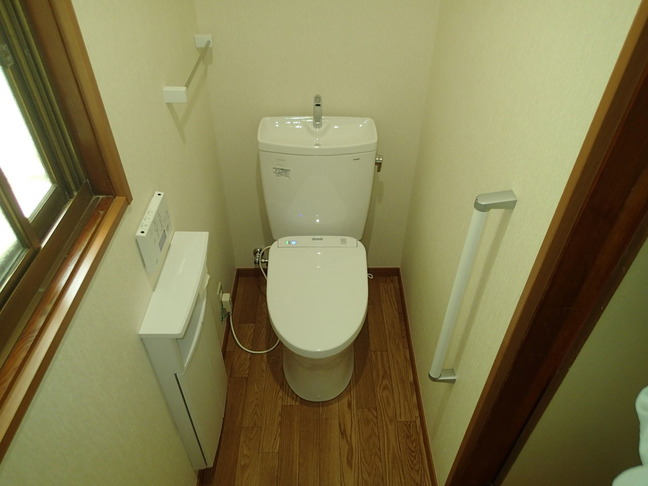

P6130785

P6130790

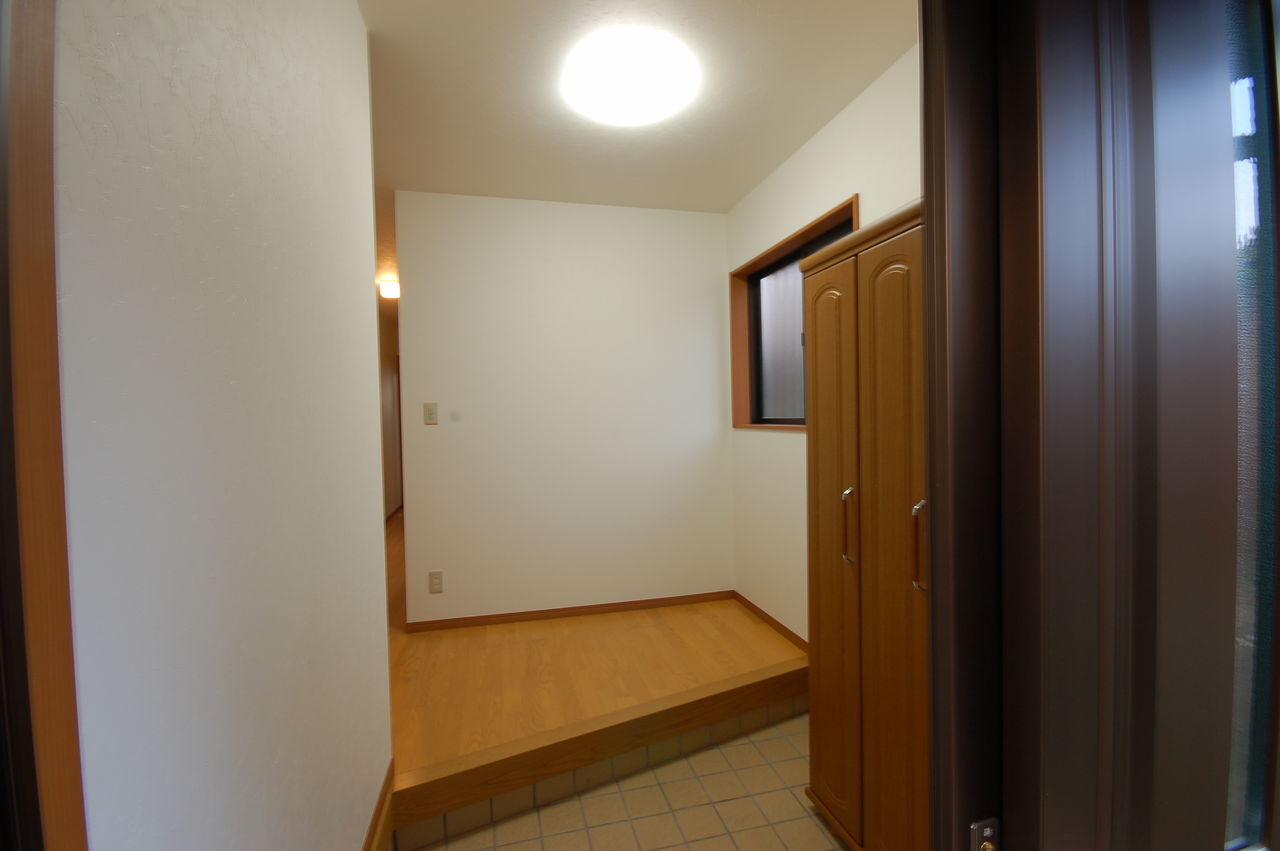

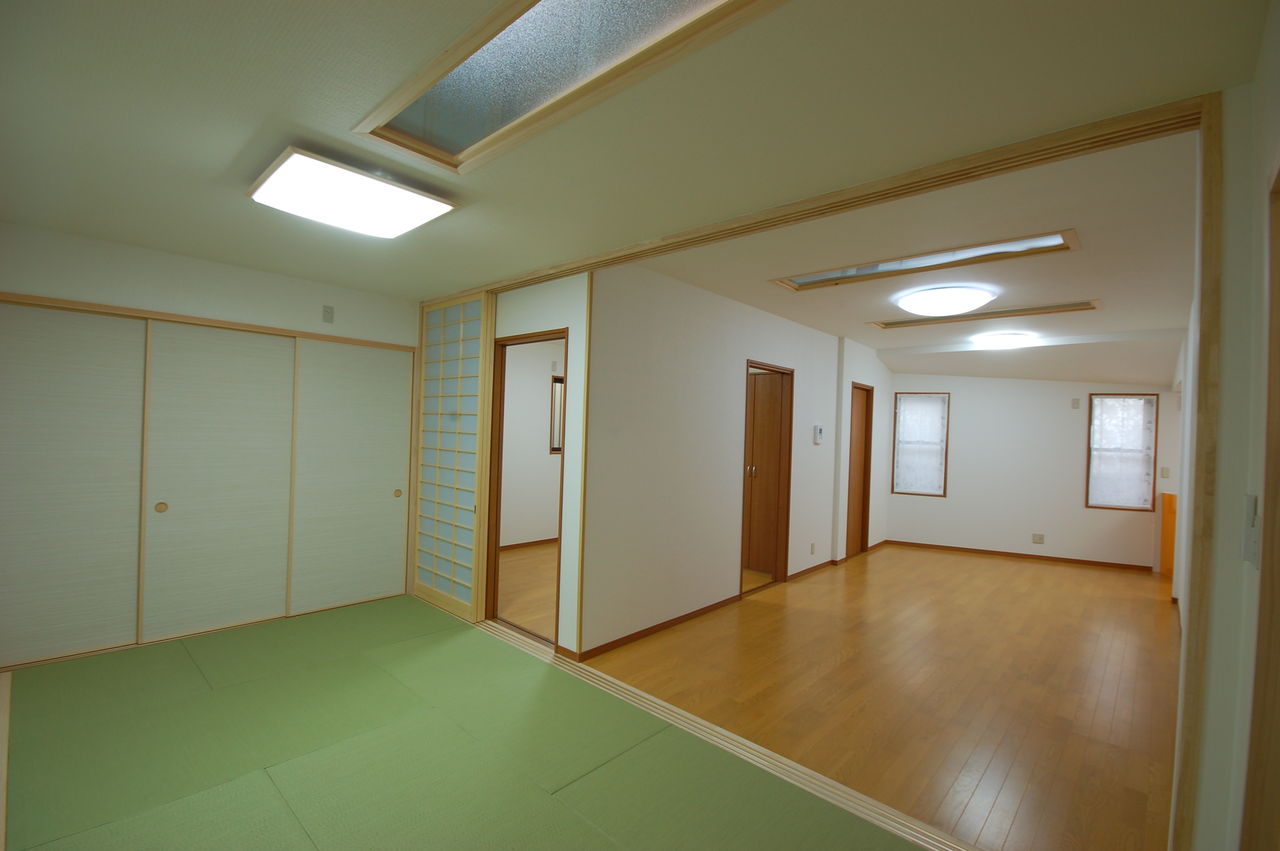

6月6日の現場の様子。以前にアップした現場が完成しました

階段からキッチンを望んだ様子です。
DSC_0322

キッチンから洗面所・階段を望んだ様子です。
DSC_0326

DSC_0337

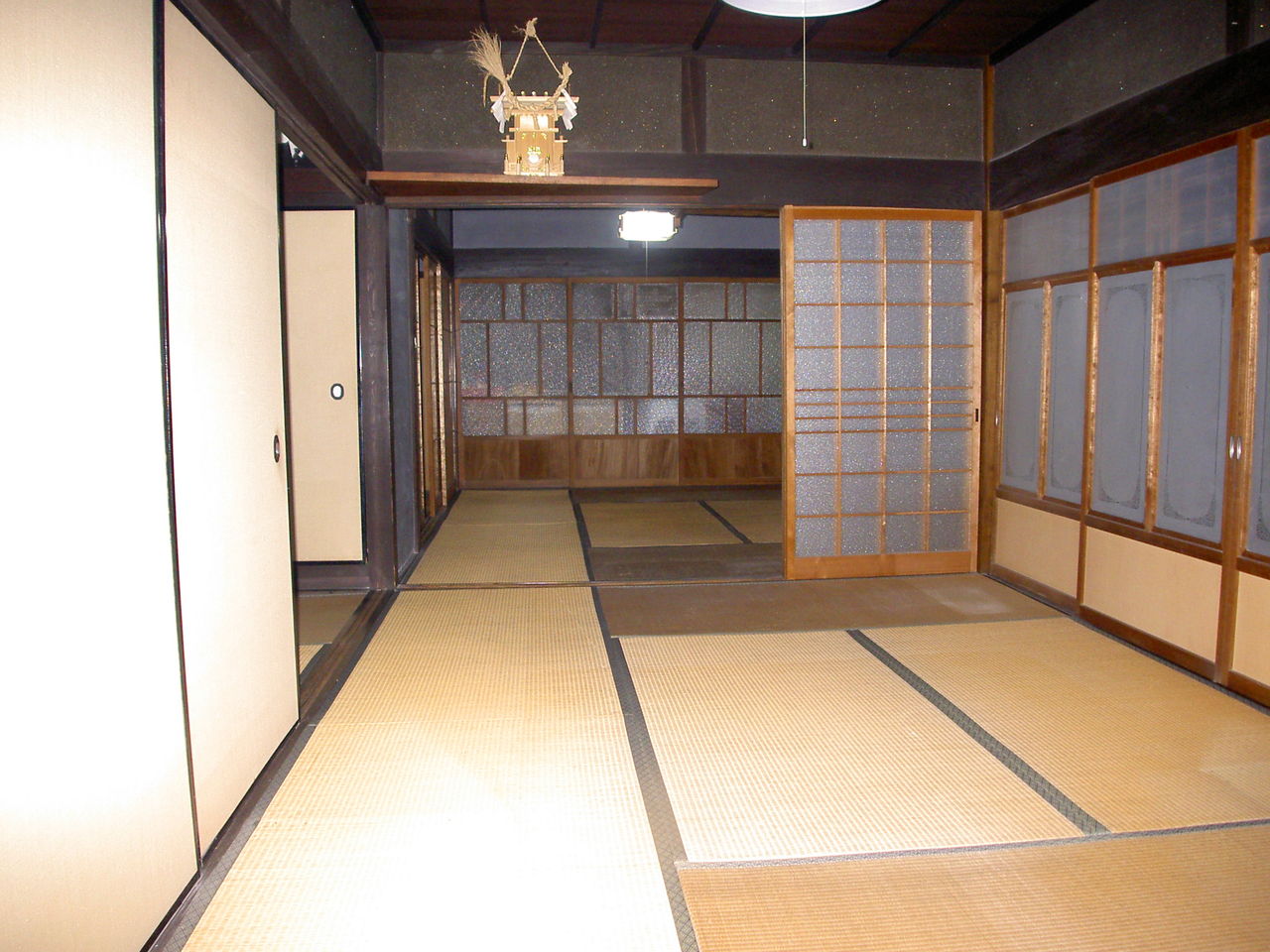

洗面所・浴室の様子です。
DSC_0347

勝手口から階段その奥の廊下及びその奥の洋間のドア(既設)を望んだ様子です。
DSC_0340

トイレです。
DSC_0360

5月20日の現場の様子

クロスを施工しました。
P5200648

階段の方向の様子です
P5200652

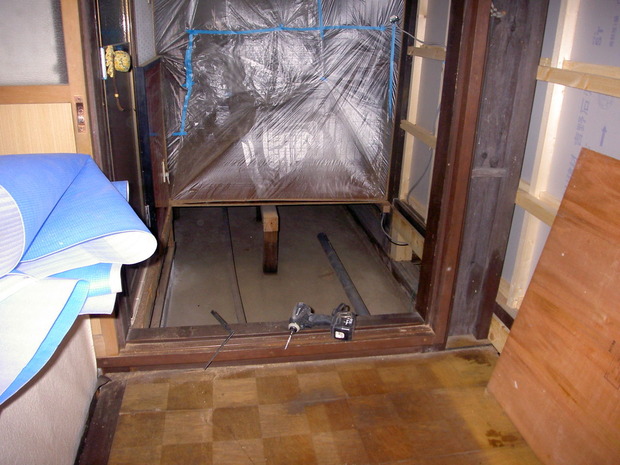

昨日着工した廿日市K邸です養生をして飼いたいが始まりました。
P5190641

解体が終了しました、午後3時ぐらいです。
P5190644

5月14日現場の様子

ゴールデンウィークの間にキッチンを組付けました。
今日はクロスを施工しています・
P5050625

5月1日の現場の様子

P5010595

キッチンを取り付ける方向の様子です、キッチンパネルを張りました。

P5010597

洗面所の方向です。

4月23日最近の現場の様子

P4150523

階段を施工しています。

P4160526

階段の施工がはぼ終了です。
階段を掛け始めてこの状態までするまでに約3日かかっています。

P4160528

階段を裏から写しています。
この様子は廻り階段の広い段板の補強の状況です、なぜ補強するかというと、段板の材質が集成材で踏板が広い場合、長い間使用していると踏板がたわんで板が割れることがあるのでこのように垂木で補強するようにしています。
これなら少々重い人が上り下りしても安心です。

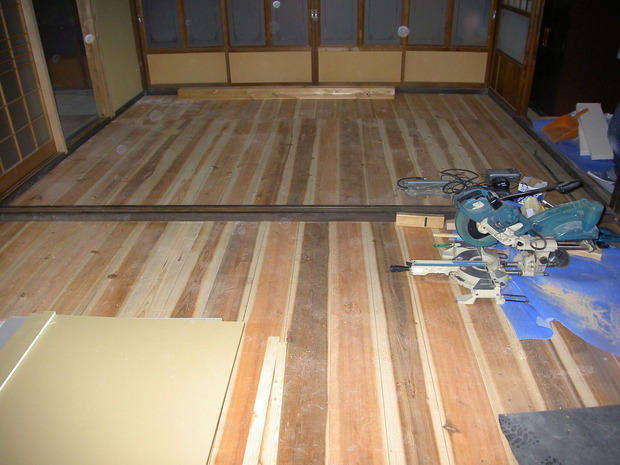

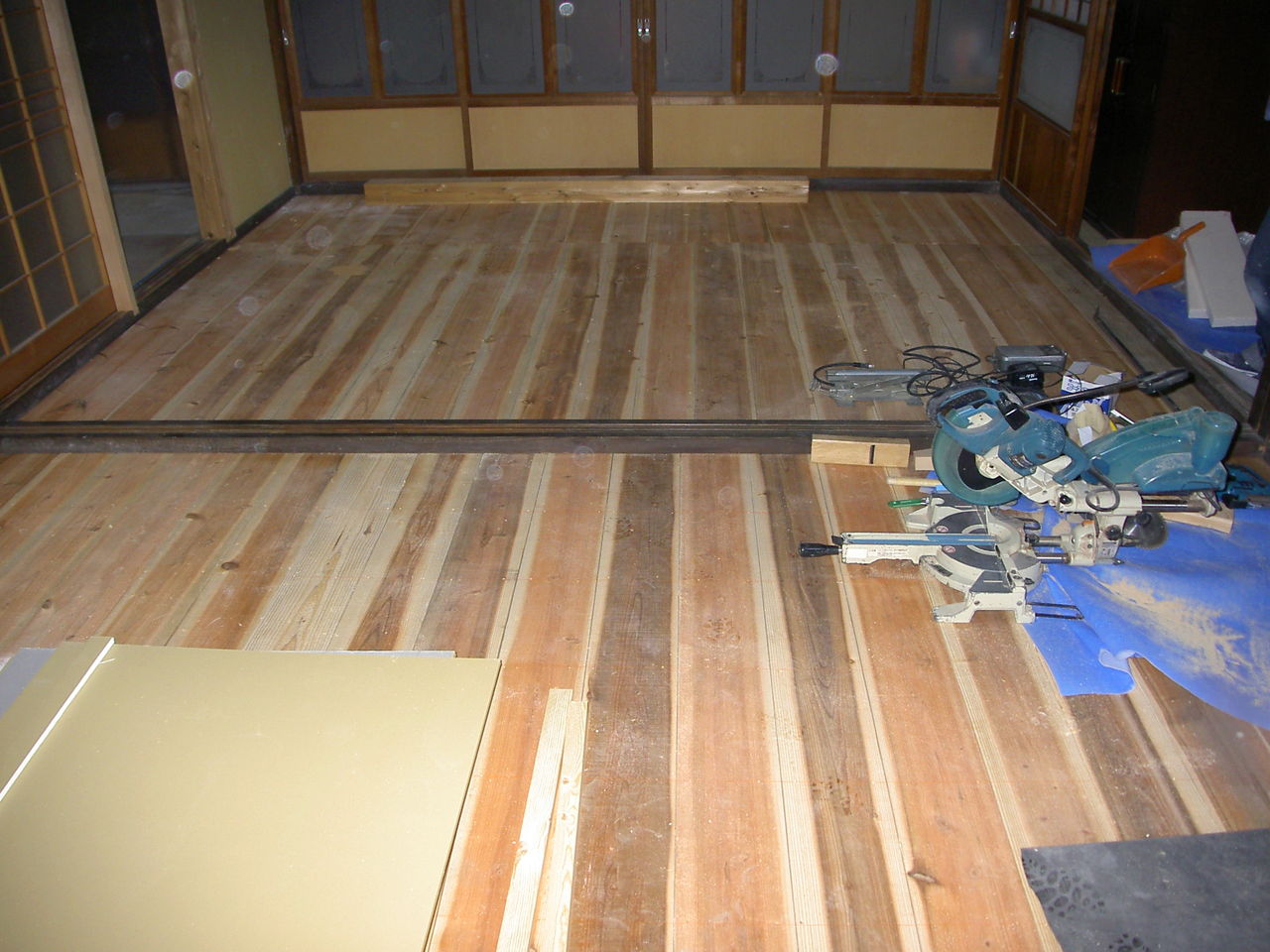

2014年4月14日最近の現場

P3220459

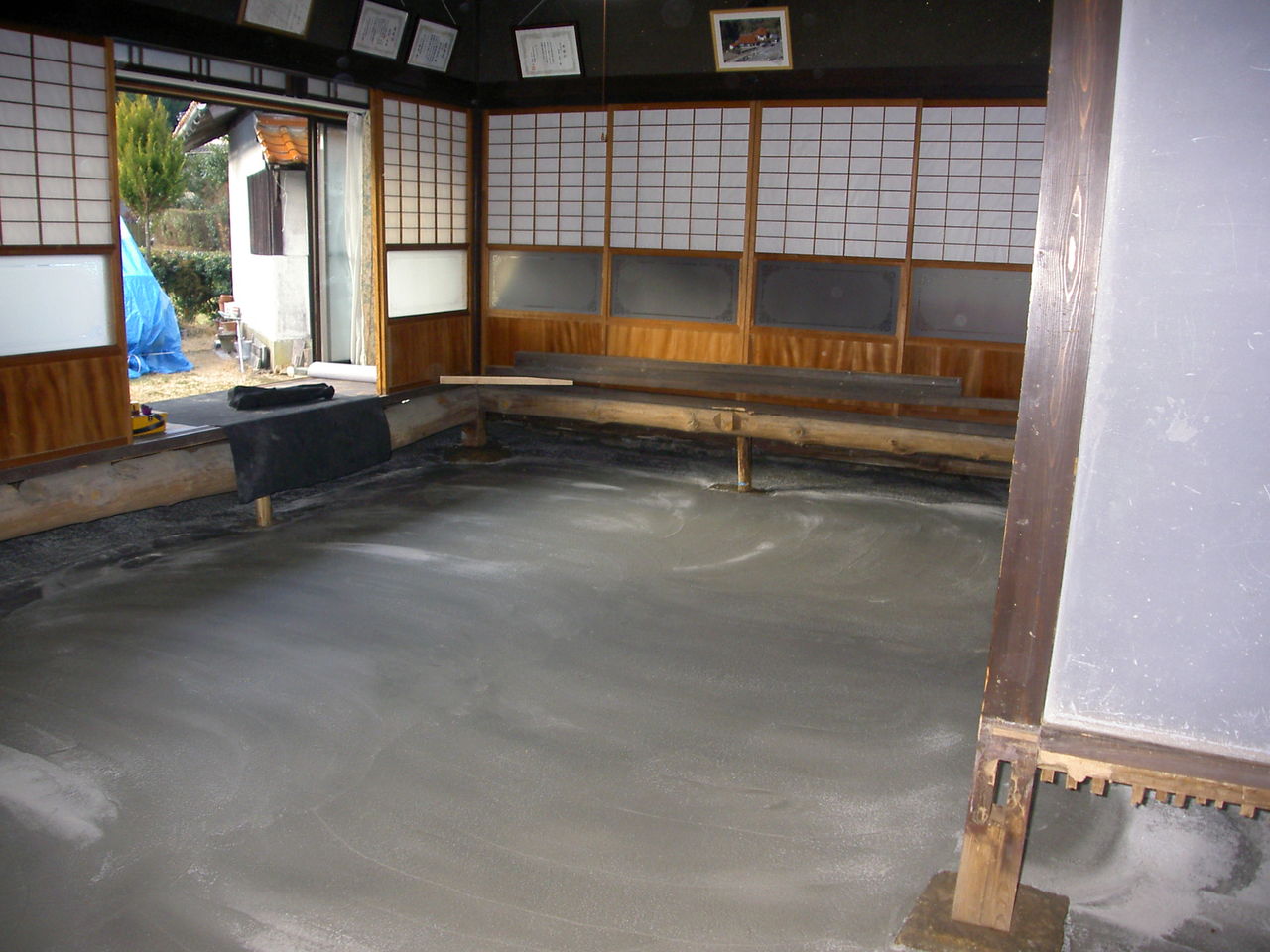

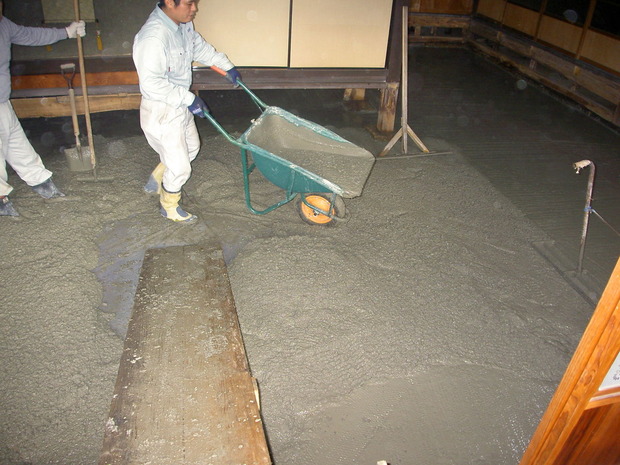

床の大引が入りました。

P3220462

キッチンの方向です。

P4010470

床捨張りの合板を施工したところです。

P4010472

キッチンの様子です。

P4010465

床下地の合板を施工した段階でユニットバスも設置しました。

4月10日最近の現場

P3140428

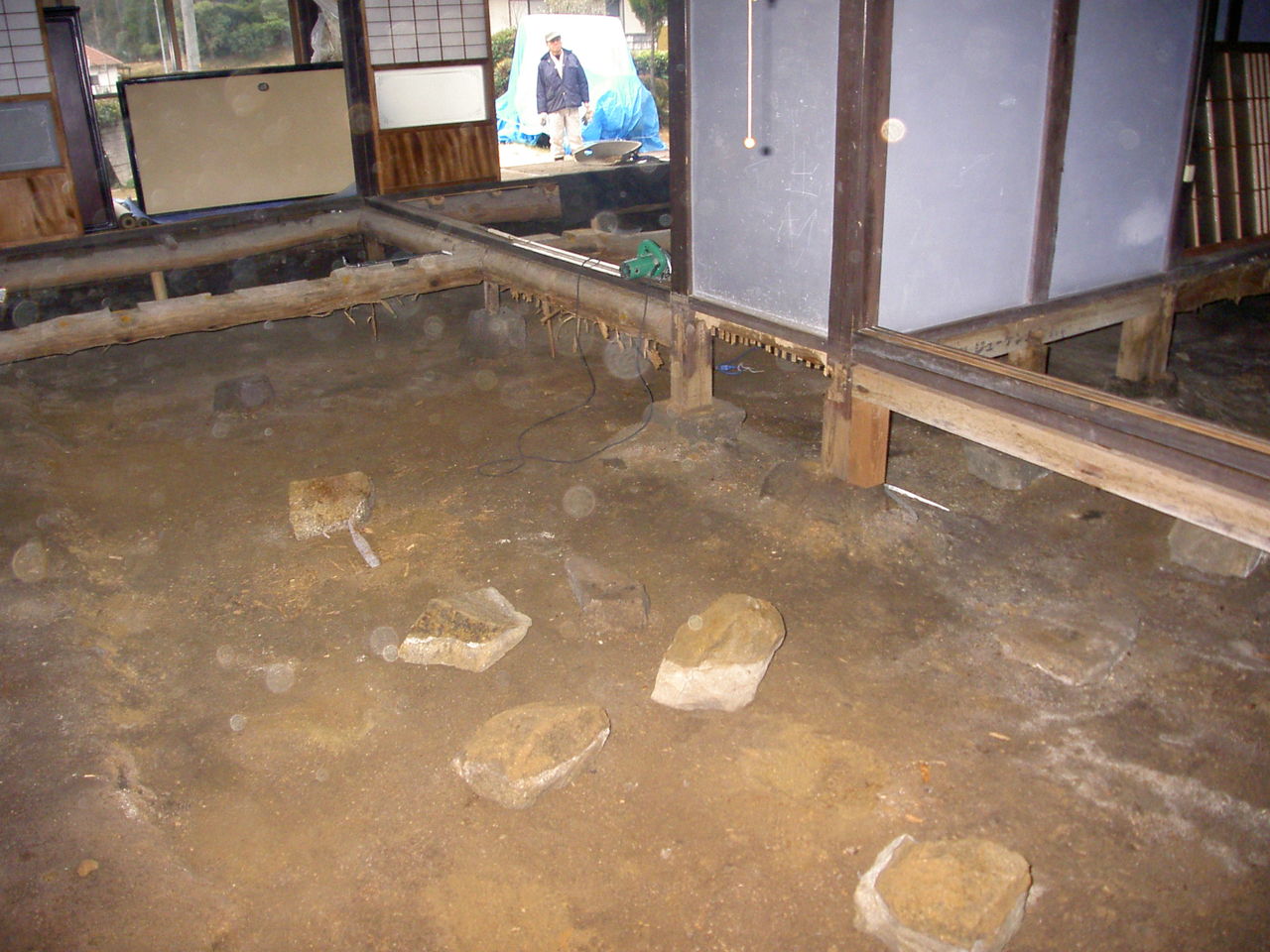

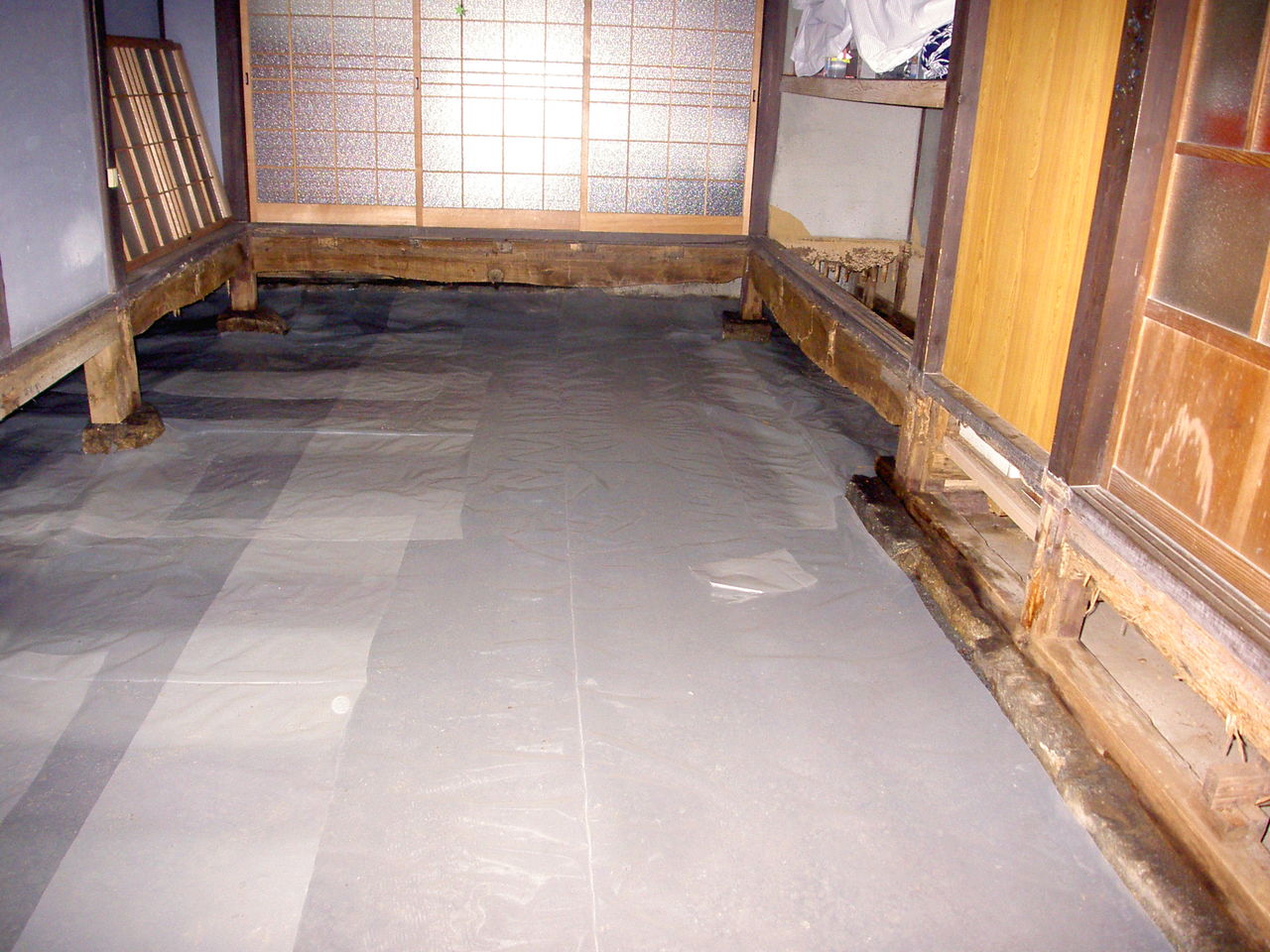

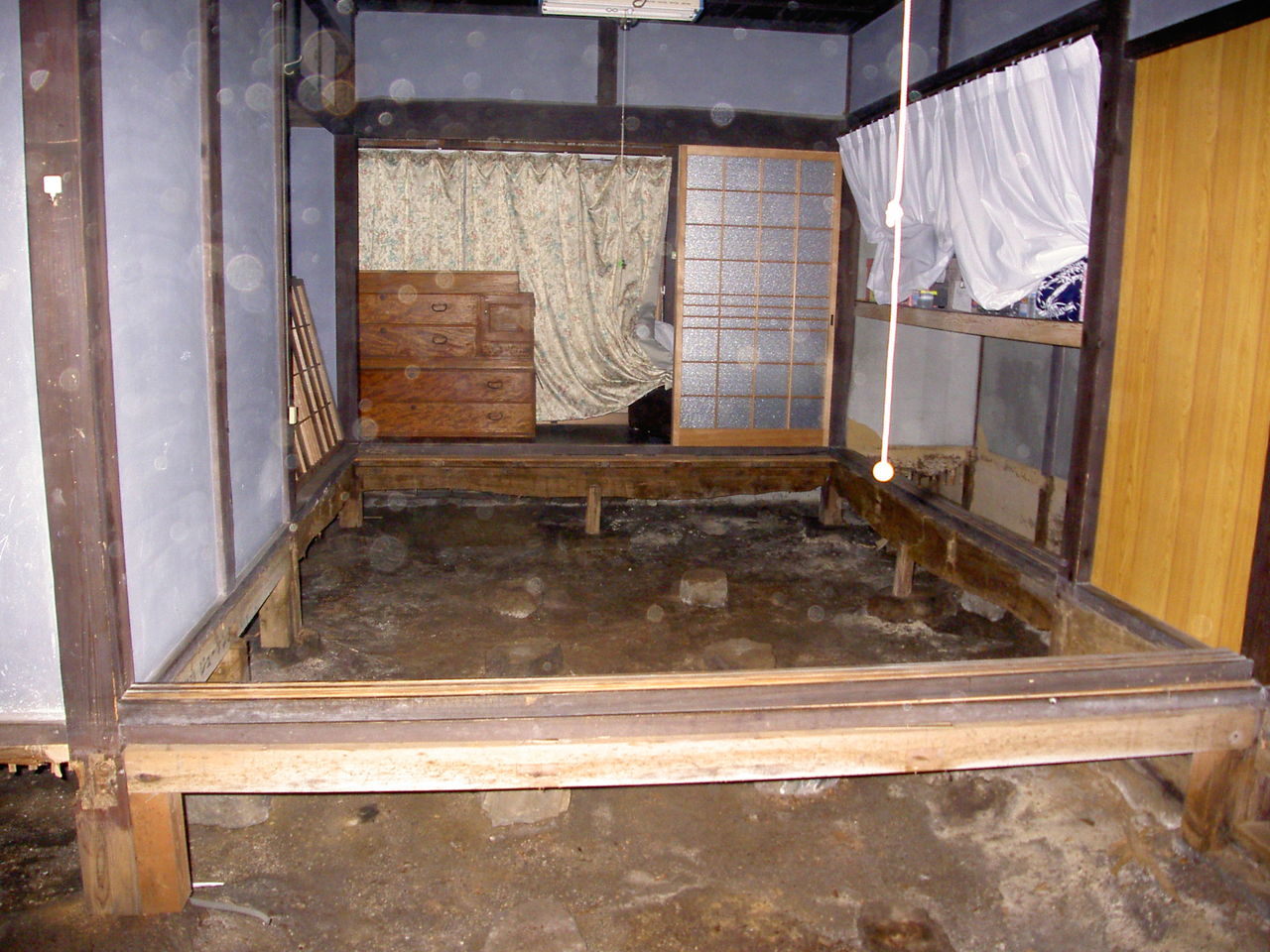

解体前の様子です。
キッチンから脱衣室・階段室を望んだところです。

P3140435

流し台から廊下及びその先にある洋間の様子です。

P3140439

二階和室からの様子です。

P3200447

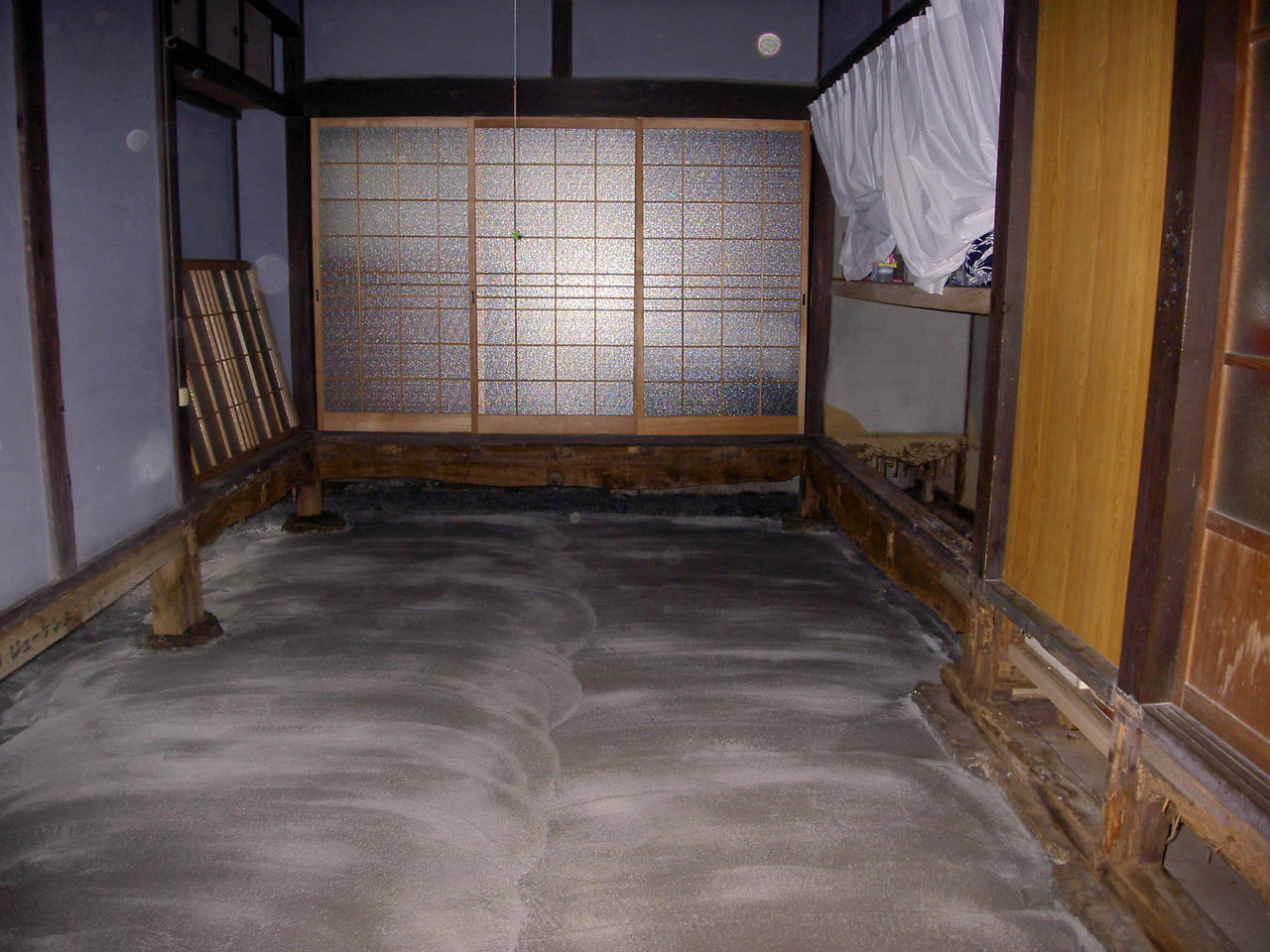

解体後の様子です。
流し台から階段室・廊下及びその先の洋間の様子です。
階段も解体しました、位置が変わります。

P3200450

洋間からキッチン・階段室・脱衣室・浴室の様子です。

7月23日の様子です。

P7230263

7月23日昼前の様子です。キッチンパネルが施工出来ています。これらキッチンの組付け作業に入ります、まず初めにレンジフードから組付けます。この写真はもうレンジフードが取り付けたあります。次に吊戸棚を取り付けます、この現場では吊戸棚ではなくオートムーブ(自動昇降の収納棚)が取付られます。

P7230266

逆からの様子です。

P7240268

7月23日夕方、本日の作業は終了です。キッチンがほぼ据え付けられました。明日、各部の調整・器具の取付を行います。この作業がほぼ一日掛かります。

P7240271
逆方向の様子です。

7月22日の現場の様子

P7220250
7月22日に着工したキッチン改修工事の解体状況です。

P7220252
反対側からの様子です。

P7220253

狭いので正面からの全景は少々無理です。

P7230255
22日の夕方本日の作業が終了しました。
壁下地のプラスターボードを一部張ることが出来ました。

P7230256
反対側からの様子です。
