中野の複合ビル
2018年06月08日
真っ赤なドア
中野区で完成しました「中野の複合ビル」。
共用廊下及び階段部の写真です。

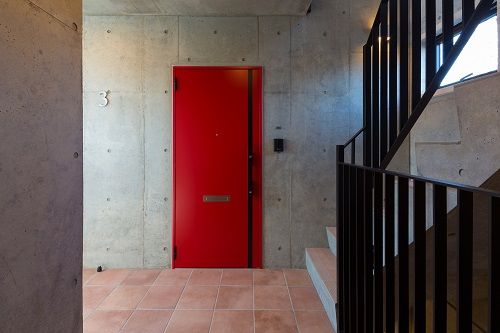

コンクリート化粧打ち放し仕上げの壁、黒いフラットバーの手摺と、シンプルで無機質な構成の中で、キラリと目を引く真っ赤なドア。
真っ赤なドアのドアハンドルの黒いラインが、黒い手摺とコラボし、真っ赤なドアが浮いてしまうことなく、空間にうまく溶け込ませました。
qull at 11:31|Permalink│Comments(0)
2018年05月23日
エントランスホール
中野区で完成しました「中野の複合ビル」。
建築カメラマンによる竣工写真のご紹介のつづきです。
エントランスホールの写真です。
コンクリート化粧打ち放しを主とし、杉板とテラコッタタイルで彩ったデザイン。
陰影のある照明計画効果で、素材の表情を生かした温かみのある演出、帰ってきた人を心地よくと迎えられる様なエントランスを目指しました。
qull at 11:56|Permalink│Comments(0)
2018年05月21日
竣工写真のお披露目
中野区で完成しました「中野の複合ビル」。
先日行った建築カメラマンによる竣工写真のデータが届きましたので、お披露目です。
先ずは外観です。
鉄筋コンクリートの打ち放しと、漆喰の様な真っ白な光触媒塗装、そして木目調のアルミ格子で構成されたデザイン。
女性限定の建物であるため、丸みを設け、コンクリート特有の冷たさ、無機質感を中和させました。
昔ながらのお店が立ち並ぶ商店街の一角にある為、めちゃくちゃ目を惹く建物となりました。
道行く人が立ち止まって見上げてくれるのを見ると、とても嬉しくなってしまいます!!!
qull at 11:48|Permalink│Comments(0)
2018年05月15日
竣工写真の撮影
中野区で完成しました「中野の複合ビル」。
本日、建築カメラマンによる竣工写真の撮影を行いました!!!
雲ひとつない青空、燦々と降り注ぐ明るい室内となった絶好の撮影日和。
いろんなアングルをカメラマンさん相談しながら、沢山撮影してもらいました。
データーが届き次第、またアップしていきます!!!乞うご期待!!!
qull at 17:17|Permalink│Comments(0)
2018年05月08日
エントランス
中野区で完成しました「中野の複合ビル」。
建築カメラマンによる竣工写真の撮影を予定していますが、私自身で引き渡し時に撮影したものをちょっぴりご紹介です。
賃貸住宅部のエントランスの写真です。
オートロックと、今では当たり前となっている宅配ボックスを設置。

白とコンクリートで構成された無機質な外部から、杉の羽目板やテラコッタタイルなどの温かみのある内部空間へと導く、そんなエントランスとなっています。
qull at 09:37|Permalink│Comments(0)
2018年04月28日
お引き渡し
中野区で進行中の「中野の複合ビル」。
ゴールデンウィークの初日、最高のお天気に恵まれた本日、お引き渡しが無事終了致しました!!!
建築カメラマンによる竣工写真は、ゴールデンウィーク明けを予定していますが、この雲ひとつない青空の下での絶好の撮影日和でしたので自前のカメラで撮影してみました。
黄色い電線保護カバーが残念ですが、いい感じに撮れましたのでちょっとお披露目です。
qull at 18:48|Permalink│Comments(0)
2018年04月25日
共同キッチン
中野区で進行中の「中野の複合ビル」。
建築完了検査及び消防検査も無事終わり、テナント工事としての二期工事が行われています。

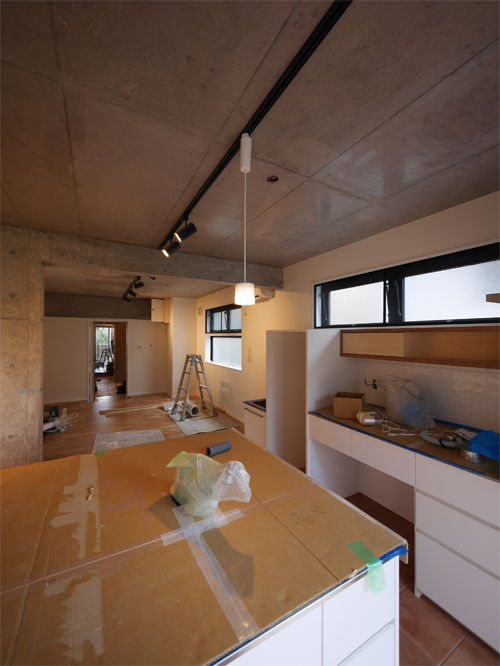

各住戸に住む人達が、自由に利用できる「共同キッチン」が設置されました。
いよいよ今週末引き渡しとなります。
qull at 18:05|Permalink│Comments(0)
2018年04月12日
完了検査
中野区で進行中の「中野の複合ビル」。
昨日、建築検査機関による完了検査行われました。
問題もなく無事終了。ホッと一安心・・・。
可愛いサインも取り付きました!!!
本日から、二期工事となる1,2階のテナント工事が始まります。
テナント工事が終了後、いよいよ今月末引き渡しです!!!
qull at 13:36|Permalink│Comments(0)
2018年04月05日
消防検査
中野区で進行中の「中野の複合ビル」。
東京消防庁による消防検査が行われました。
非常警報装置や消火器、避難ハッチに誘導灯、火災報知器等々、建築確認申請時の消防同意通りに現場が行われているかの検査となります。
特に問題もなく無事終了。
来週はいよいよ建築の完了検査となります。
qull at 14:06|Permalink│Comments(0)
2018年03月30日
階段室
中野区で進行中の「中野の複合ビル」。
工事も終盤を迎えています。
コンクリート化粧打ち放しの壁と天井、テラコッタ調タイルに、真っ赤なドアが印象的な階段室となっています。
qull at 10:12|Permalink│Comments(0)
2018年03月18日
裏階段
中野区で進行中の「中野の複合ビル」。
前回の写真はバス通りの大きな道路に面している正面で、この写真は裏側。
裏側も4mの道路に接しています。

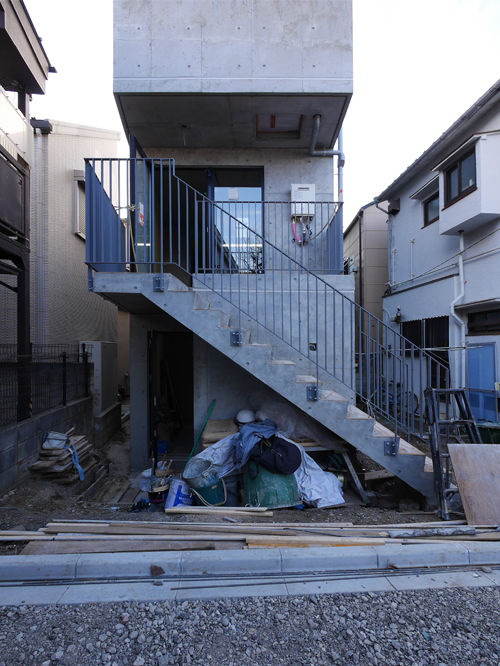

1階のテナントと、外部階段で居住者の2階共有スペースへのアプローチが出来るように計画しています。
qull at 17:59|Permalink│Comments(0)
2018年03月15日
ついに全貌が露わに!!!
中野区で進行中の「中野の複合ビル」。
外部足場が外され、ついに全貌が露わになりました!!!
コンクリート化粧打ち放しと真っ白な光触媒塗装、そして木目の格子状ルーバーで彩られた外観。
昔ながらの商店街の街並みに、途轍もなく目を引く建物になりました!!!
qull at 18:51|Permalink│Comments(0)
2018年03月01日
コンクリート打放と白い壁
中野区で進行中の「中野の複合ビル」。

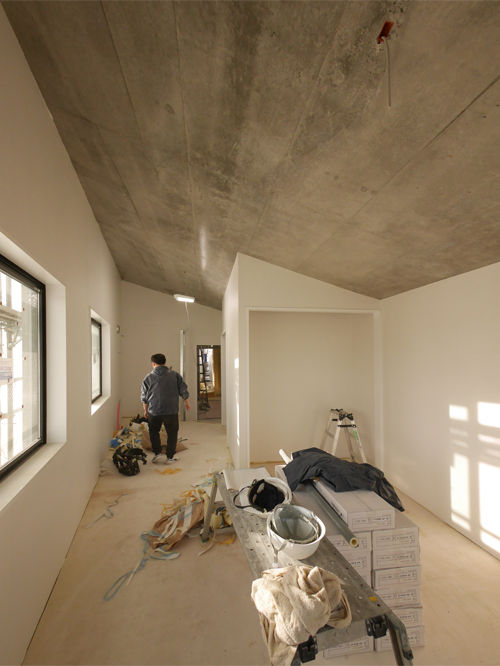

現場は内装工事の真っ只中。
いよいよ壁紙工事が始まりました。
天井のコンクリート化粧打ち放しと真っ白な壁が、デザイナーズ感満載のお洒落な空間を演出してくれています。
qull at 18:24|Permalink│Comments(0)
2018年02月12日
せっこうボード工事
中野区で進行中の「中野の複合ビル」。

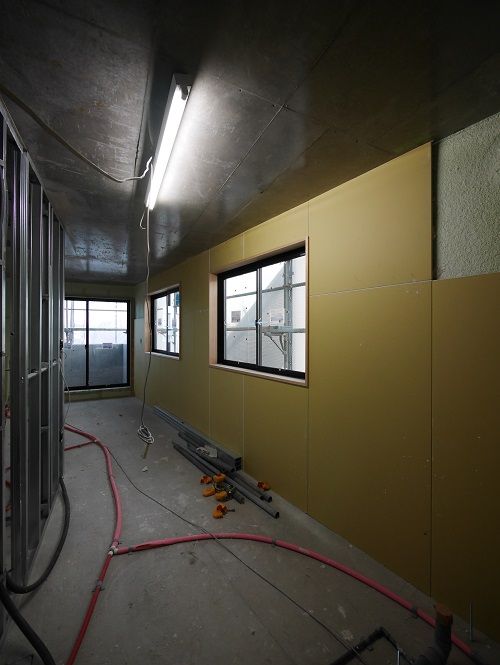

内装の仕上げ材の下地となる、せっこうボード工事が進行中です。
外壁面は発泡ウレタン断熱材の上に、GL工法という団子状にしたボンドで、せっこうボードを貼り付けていきます。
qull at 18:47|Permalink│Comments(0)
2018年02月10日
ガルバリウム鋼板竪ハゼ葺き
中野区で進行中の「中野の複合ビル」。
屋根のガルバリウム鋼板竪ハゼ葺きも終了しています。
アングルの雪止めも取り付きました。
qull at 09:19|Permalink│Comments(0)
2018年02月08日
断熱工事とLGS工事
中野区で進行中の「中野の複合ビル」。
コンクリートの外壁躯体面に断熱材が施されました。

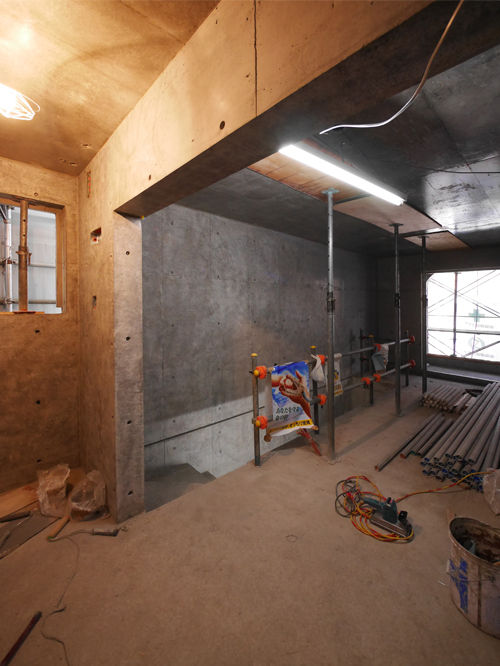

採用した断熱材は、発泡ウレタン断熱。
現場で吹き付けする工法の為、コンクリート面との密着性が高い為、断熱効果は抜群です。

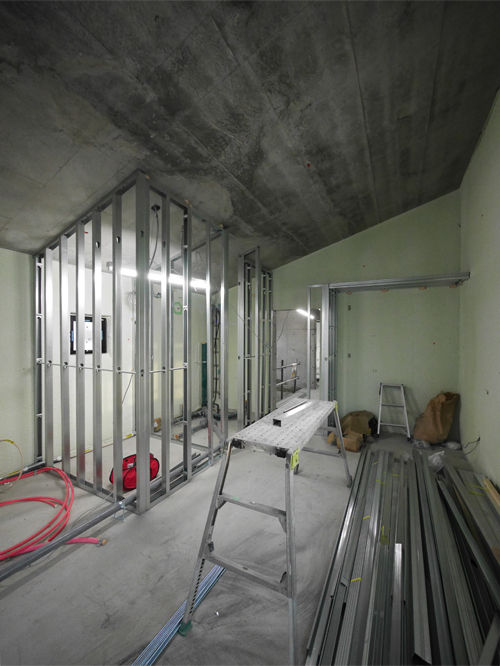

そしてLGSという間仕切り壁の下地材工事も始まりました。
浴室と洗面室の間仕切り壁まで終了しています。
完成まで一ヶ月切りました。
いよいよ最後の追い込みです!!!
qull at 09:03|Permalink│Comments(0)
2018年01月22日
サッシの取付
中野区で進行中の「中野の複合ビル」。
アルミサッシの取付が始まりました。
コンクリートの躯体に溶接で固定していきます。
サッシ外のバルコニーに設けたアーチが、いい感じになっています!!!
qull at 15:03|Permalink│Comments(0)
2018年01月12日
高い天井
中野区で進行中の「中野の複合ビル」。

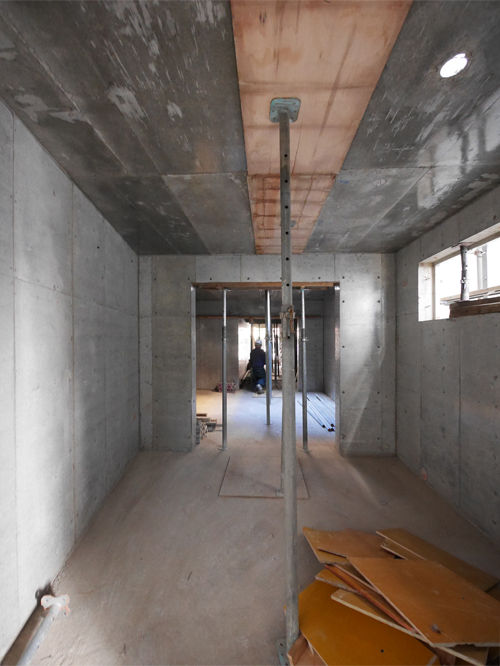

躯体のコンクリートの打設が昨年年末に終わり、型枠及びサポートのバラシも全て終了。
いよいよ内装工事と進んでいきます。

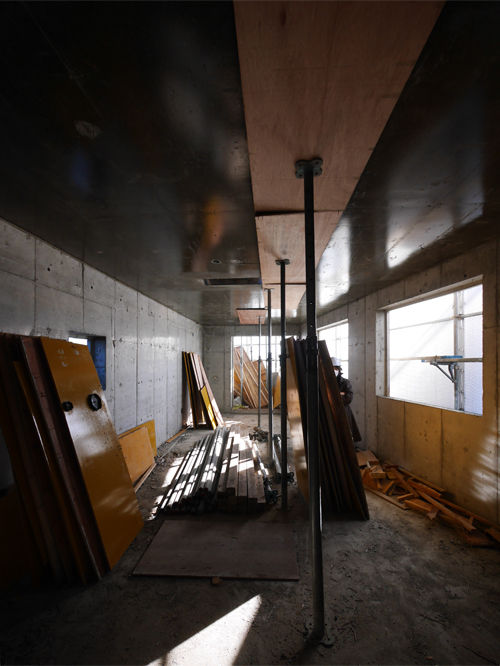

4階の賃貸住宅部の写真です。
4階のみ、勾配屋根のため高い天井となっています。
広い空間ではありませんが、天井が高いというだけで、開放感は抜群。
隣地の建物より高いため、陽当たり及び眺めは最高です。
qull at 13:42|Permalink│Comments(0)
2017年12月26日
上棟式
中野区で進行中の「中野の複合ビル」。

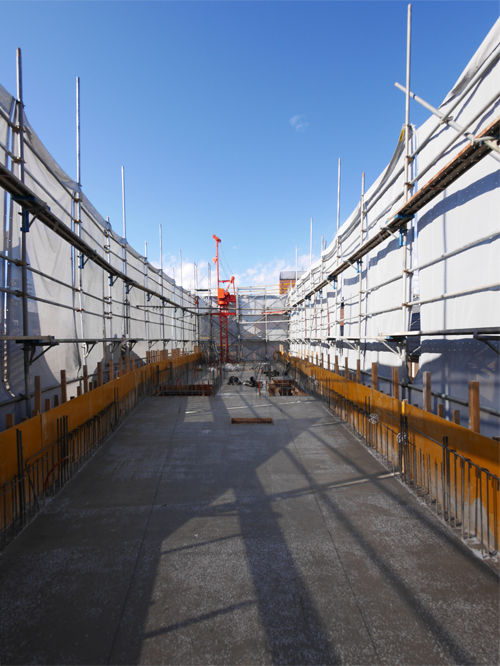

ついに4階の屋根までコンクリートの打設が終了し、昨日上棟式となりました。
施主様、設計者、施工業者、各職種の職人さんが集まり、上棟を祝いました。
年明けからいよいよ内装工事と進んでいきます。
qull at 10:28|Permalink│Comments(0)
2017年12月19日
型枠の外し
中野区で進行中の「中野の複合ビル」。
4階までのすべての躯体工事を年内中に打ち上げる予定で、現場は猛突進中です。
コンクリート強度を確認しながら、下階から順番に型枠が外されています。
qull at 08:51|Permalink│Comments(0)
2017年12月12日
4階から見える景色
中野区で進行中の「中野の複合ビル」。

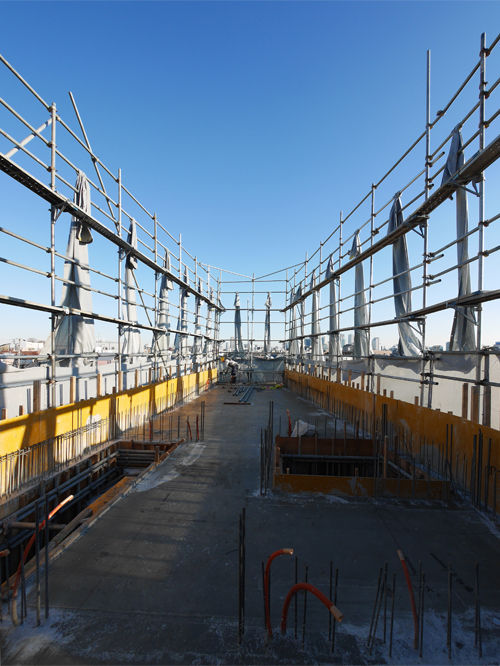

最上階の4階部の配筋が始まろうとしています。
周りに高い建物のが少ないため、4階からの眺めは最高です。
新宿の高層ビル群はもちろんのこと、スカイツリーも見える。
天気が良ければ富士山までも楽しめます!!!
qull at 09:12|Permalink│Comments(0)
2017年12月05日
鉄筋コンクリートの階段
中野区で進行中の「中野の複合ビル」。
躯体工事が順調に進行中です。

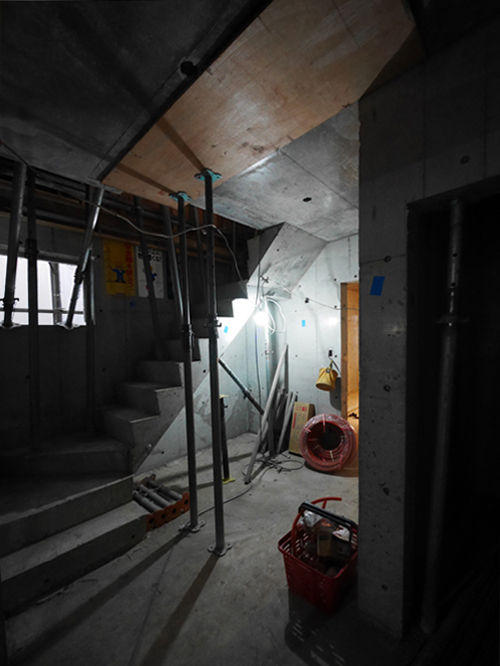

鉄筋コンクリートの階段も見えてきました。
上部写真が、1階のエントランス。
2階の事務所及び3,4階の共同住宅へのアプローチ。
手前に階段。奥に進むとエレベーターがあります。
こちらの写真が、2〜3階への階段。
主にエレベーター利用を考慮し、階段寸法は、建築基準法ギリギリのサイズとしました。
qull at 09:43|Permalink│Comments(0)
2017年11月20日
2階壁3階床コンクリート打設
中野区で進行中の「中野の複合ビル」。
2階の壁及び3階の床の型枠組が終了。
コンクリートの打設が行われました。
3階の床のコンクリートの打設後の写真です。
躯体工事が猛スピードで進行中!
年内に4階の屋根まですべて終わる予定です!
qull at 09:05|Permalink│Comments(0)
2017年11月14日
1階型枠外し
中野区で進行中の「中野の複合ビル」。
1階の型枠が外されました。
露わになった無機質なコンクリートに囲まれた空間は、いつもワクワクしてしまいます。
最終的には、外壁面は断熱の関係上ボードを張ってしまいますが、袖壁及び天井はコンクリートのままの仕上げとしています。
qull at 09:18|Permalink│Comments(0)
2017年10月27日
中間検査
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。

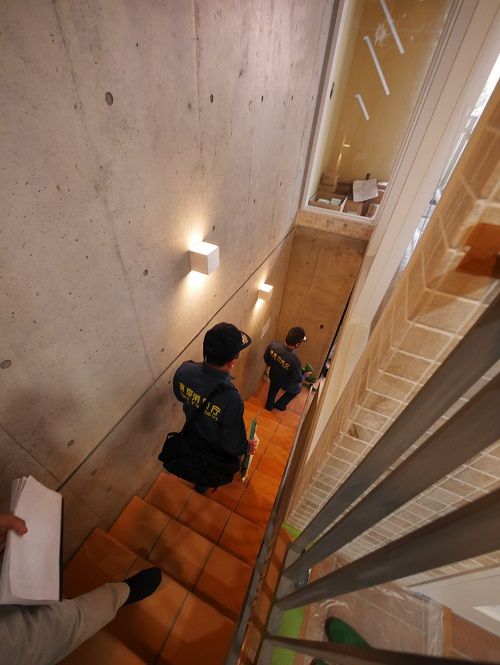

建築確認検査機関による中間検査が行われました。
検査対象は「2階の床及びこれを支持する梁に鉄筋を配置する工事完了時」となります。
写真は2階床の配筋の様子。
特に問題もなく無事終了。
土曜日にコンクリート打設となります。
qull at 17:27|Permalink│Comments(0)
2017年10月18日

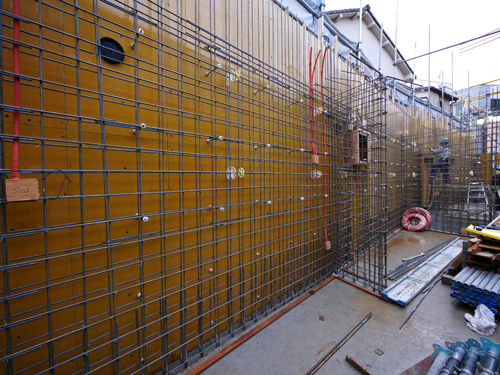

1階壁の配筋
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。
雨続きの悪天候の中、職人さんたちは雨カッパを着ながらの作業で頑張ってくれています!
現在、1階壁の配筋が進行中。
配筋と並行して、設備配管のスリーブ、電気配線打ち込みのCD管及びボックスの設置も行われています。
qull at 10:27|Permalink│Comments(0)
2017年10月16日
1回目のコンクリート打設
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。

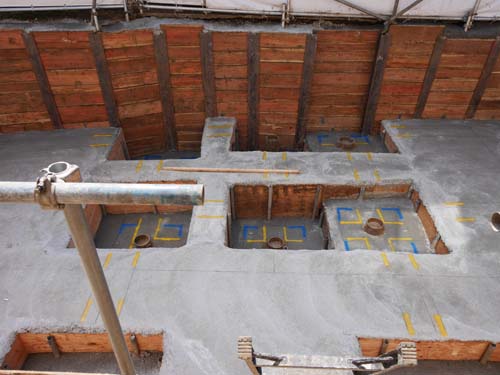

基礎及び1階床スラブの配筋が終了し、1回目のコンクリートの打設が行われました。
引き続き、1階の壁配筋と進んでいきます。
qull at 11:34|Permalink│Comments(0)
2017年10月05日
型枠及びスラブ配筋
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。

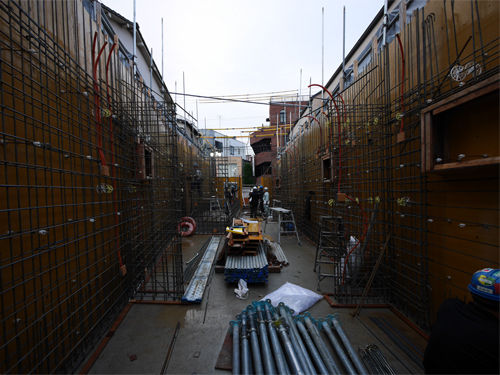

地中梁及びスラブの型枠が終わり、1階床のスラブの配筋まで進んでいます。
スラブ埋設する電気配管や、設備配管の為のスリーブの設置の真っ最中。
明日、コンクリート打設となります。
qull at 17:24|Permalink│Comments(0)
2017年09月26日
基礎配筋検査
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。
基礎地中梁の配筋が終わり、構造設計による配筋検査が行われました。
問題もなく無事終了。
型枠及びスラブ配筋と進んでいきます。
qull at 17:37|Permalink│Comments(0)
2017年09月21日
基礎配筋工事が始まりました
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。

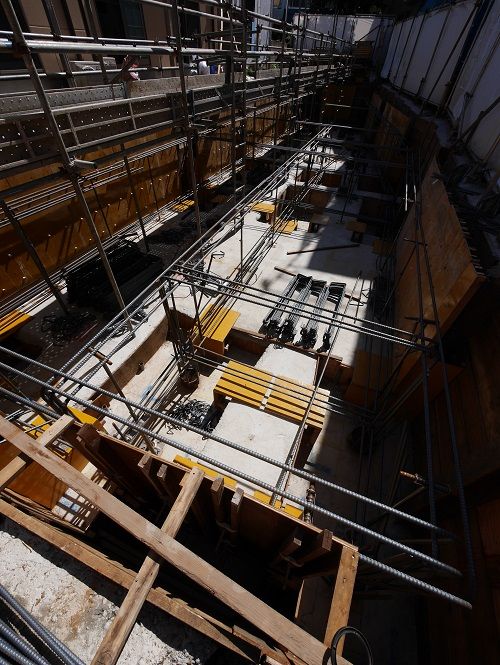

基礎地中梁の配筋が始まりました。
鋼管杭の補強筋及び主筋まで進んでいます。
qull at 15:52|Permalink│Comments(0)
2017年09月14日
捨てコンと墨出し
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。
矢板での土留め、根切りと進み、捨てコンクリート及び墨出しまで行われています。
捨てコンクリートの上に、カラースプレーと墨ツボで建物の基礎梁位置が出されています。
杭頭の位置と基礎梁の位置がズレなく行われているのかの目視確認を行いました。
大きなズレもなく、次の工程の型枠及び配筋へと進んでいきます。
qull at 15:41|Permalink│Comments(0)
2017年08月24日
スクリューパイル工法
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。

地盤工事が始まりました。

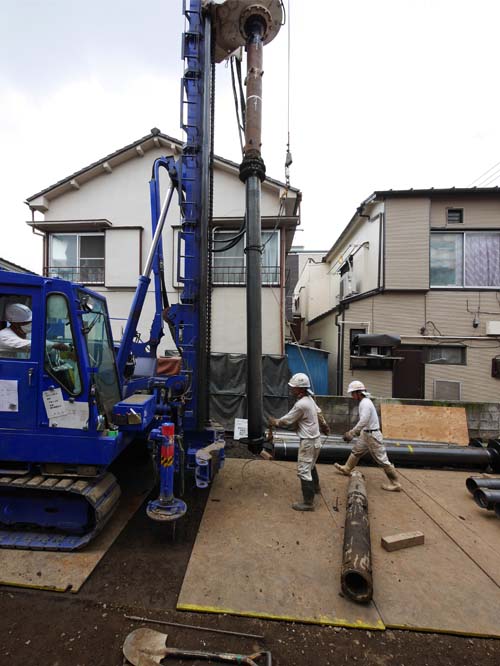

地盤調査の結果、地中9メートルあたりに硬い支持層が確認できた為、鋼管杭で行います。

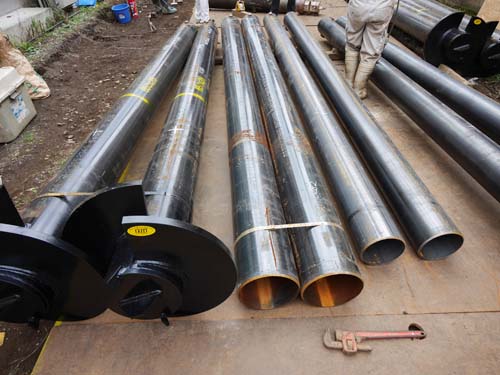

先端に羽が付いている「スクリューパイル工法」と言われる認定工法。
回転させて地盤に埋め込んでいきます。
地盤調査通り、9メートル下には相当硬い支持層が杭を打つことで再確認でき、ホッと一安心です。
qull at 13:56|Permalink│Comments(0)
2017年08月22日
外観イメージパース
中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。

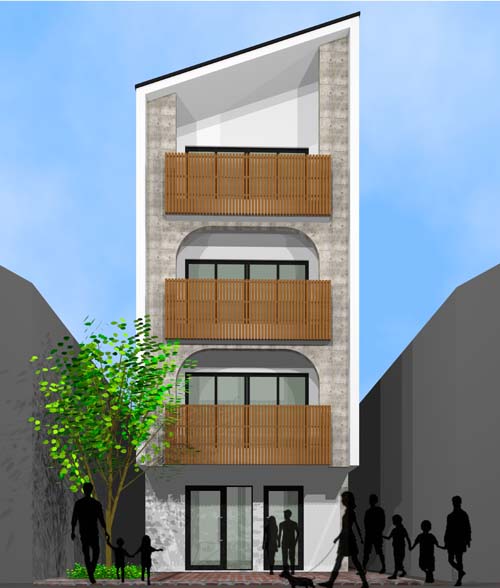

外観のイメージパースです。
鉄筋コンクリート化粧打ち放しと漆喰調の白壁、木目調の格子組み合わせたデザイン。
シングルマザーを対象とした共同住宅の為、丸みを一部取り入れ、コンクリート独特の冷たさを感んじさせないデザインを心掛けました。
女性と子供に愛される、お洒落でちょっぴり可愛い建物を目指します!!!
qull at 18:19|Permalink│Comments(0)
2017年08月18日
着工です

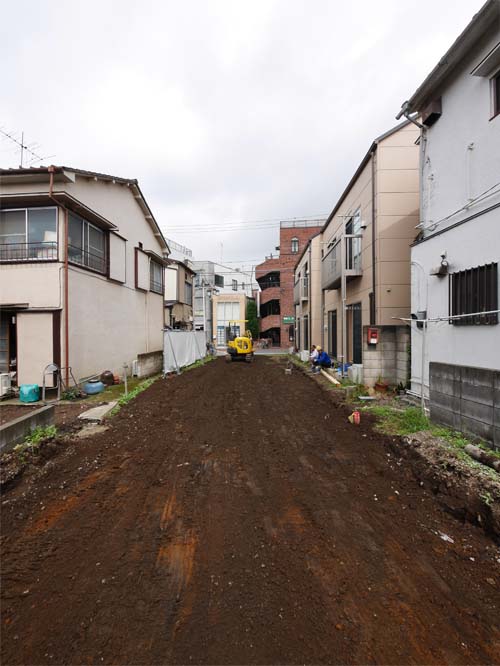

中野区でcinq一級建築士事務所さんとの共同設計で進行中の「中野の複合ビル」。
1階が物販店、2階が貸し事務所、3,4階が共同住宅となる複合ビルです。
お盆前に地鎮祭が終わり、お盆休み明けの昨日、ついに着工となりました。
鰻の寝床の様な奥に細長い敷地形状。
2以上の用途地域がまたがり、日影規制も厳しい難易度の高い敷地の為、計画は非常に困難を極めましたが、なんとか着工まで漕ぎ着けました。
3月末竣工を目指して突進中です1!!
qull at 14:04|Permalink│Comments(0)
