今回は 某自動車メーカの緊急時自動停止装置搭載車による
衝突事故被害による母屋改修工事を受けましたので
その経過と結果を記載します

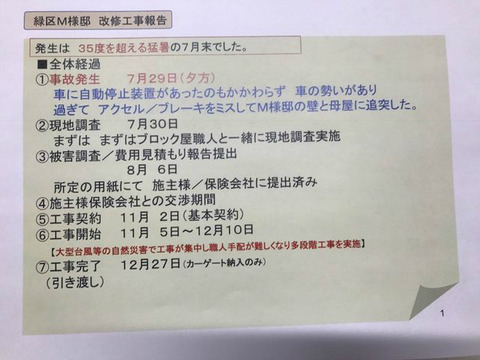

■全体経過(概要)

 BlogPaint

お客様
 相模原緑区 M様邸

工事結果

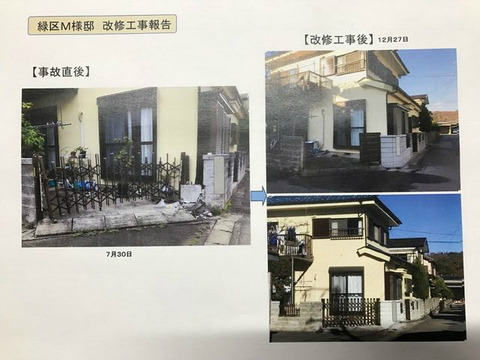

【工事前/後】
 BlogPaint

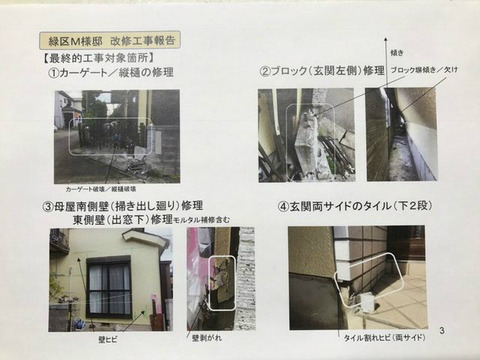

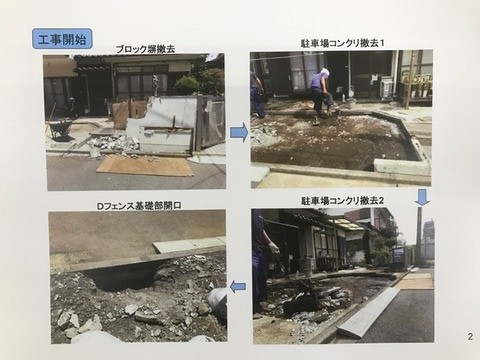

今回の被害での工事箇所
 (大別して4箇所)
 BlogPaint

実施した工事

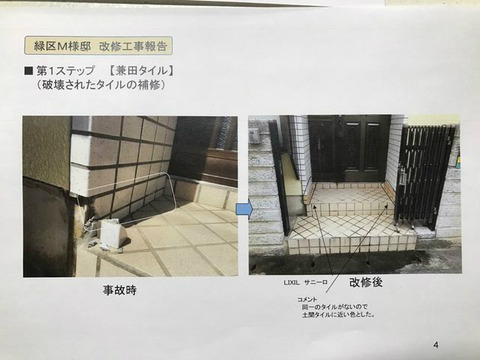

 破壊された玄関タイルの補修
 (母屋に衝突しているので 衝突方向に貼られているタイル
  が破壊・ヒビ発生)

 BlogPaint

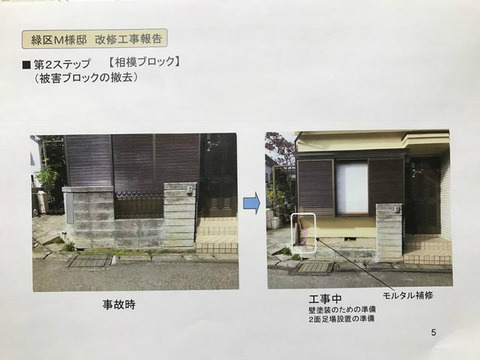

 被害ブロックの撤去と事前確認
 (事前に鉄筋や状況の確認と 母屋修理準備)

 BlogPaint

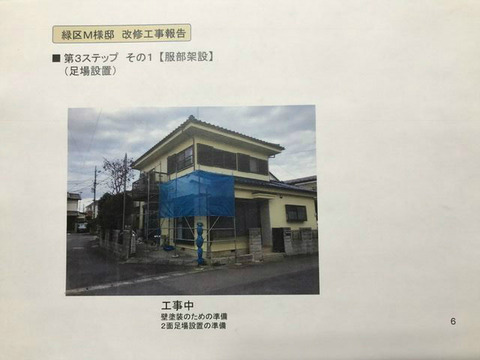

 塗装の準備
 (足場の設置と養生)

 BlogPaint

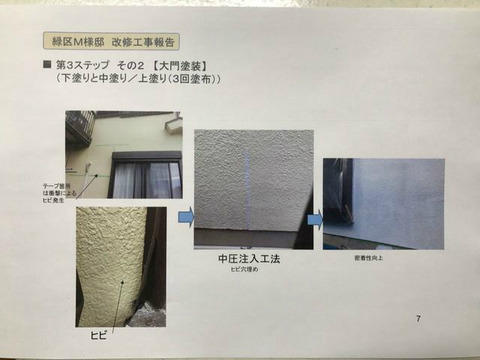

 塗装
 (ヒビ割れ処理と塗装)

 BlogPaint

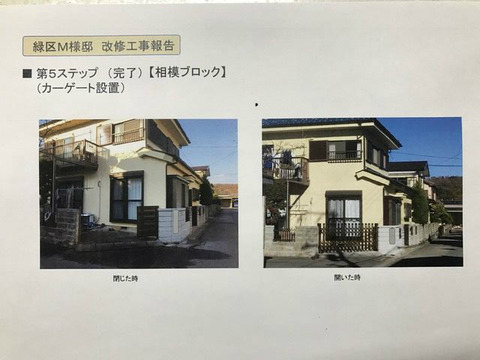

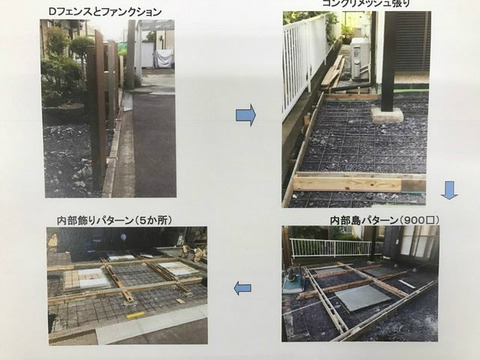

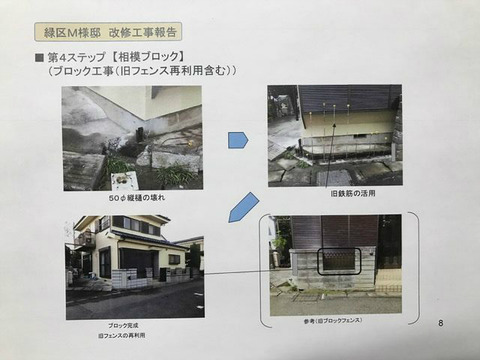

 ブロック塀作製
 (ブロック積みとフェンス・雨樋工事)

 BlogPaint

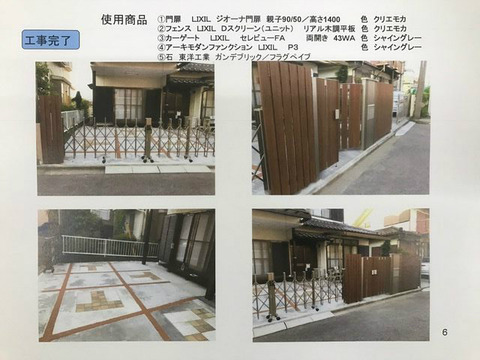

 完成

BlogPaint

工事期間(弊社)
 実質 10月25日から12月10日まで
 異常気象による各部材や職人不足により 分割工事を実施

工事担当
  ・玄関タイル 兼田タイル
  ・足場    服部架設
  ・壁修理   大神田左官
  ・塗装    大門塗装
  ・ブロック  相模ブロック

   多忙中での対応ありがとうございました。

M様からのコメント

①本人
  事故前にもどり ありがとうございます
  保険会社からの回答には約3か月かかったが 工事は 材料・職人が
  不足する中 調整してもらいありがとじます
 ②M様の奥様からコメント
  何せよかったです。
  交渉が長引き 工事完了が年を超えるかと思いました。

弊社からのコメント
 ①お客様への対応
  今回は 保険対応での工事です。
  M様から依頼を受け 即職人と一緒に現地調査を実施しました。
  M様の話を十分に聞き 現状復帰として早急に物理的なa被害調査報告書
  とb費用見積もり書を作成して M様と保険会社に提出しました。

 ②保険会社への対応
  保険会社から問い合わせが2,3件あり 迅速に回答 また
  M様からの追加工事費用
につき提出しました。

 ③
お客様への対応
  M様と保険会社での交渉が長期化していたため
  途中でのヒヤリングや参考意見をお話しました。
  また 最終回答が遅れそうなので 工事開始を意識して
  基本契約(決まったところから工事)で進め
  工事開始日程を少しでも早くしました。

                               以上
